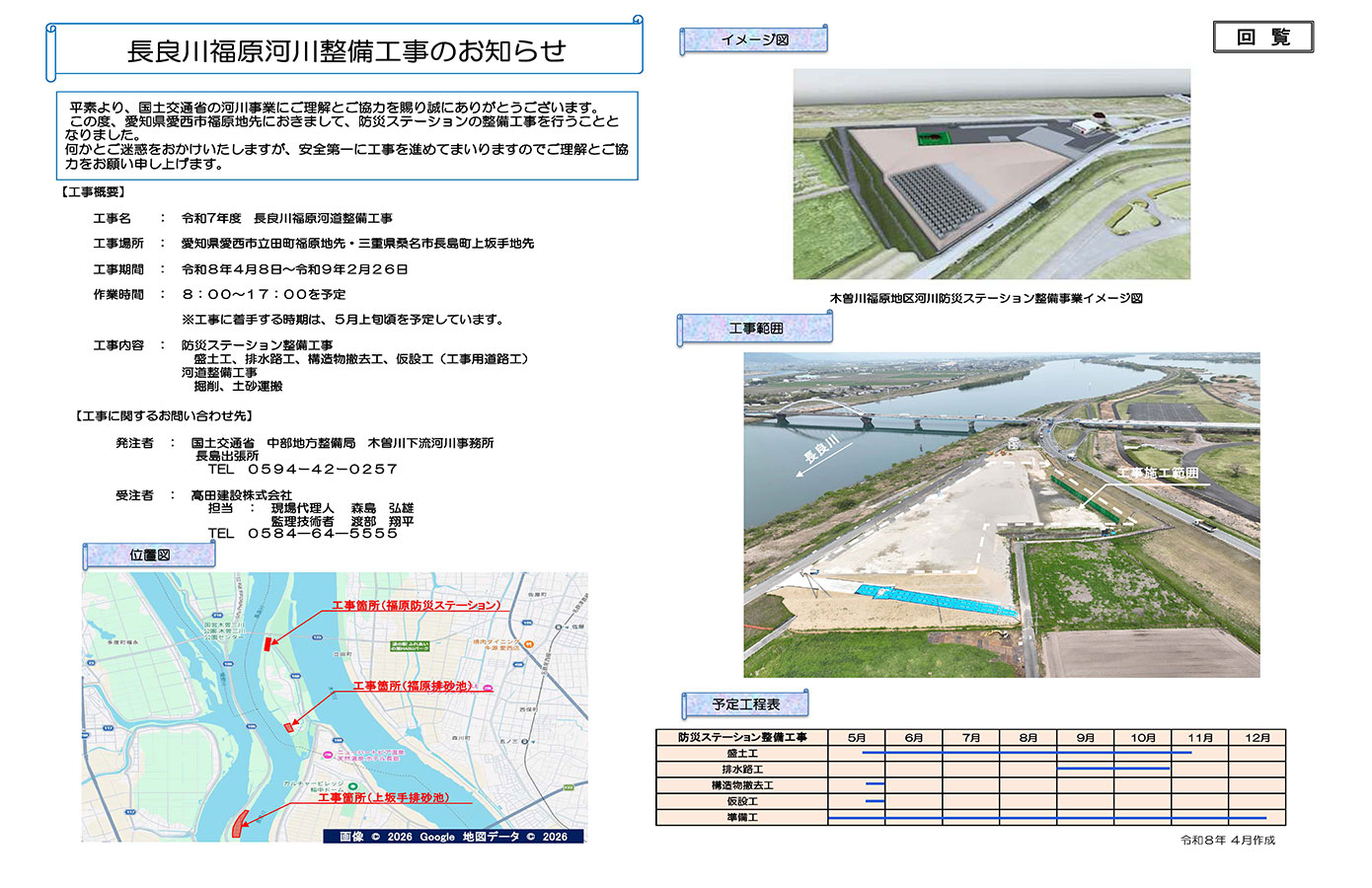

令和7年度 長良川福原河道整備工事
【8月度】
平素から、国⼟交通省の河川⼯事にご理解とご協⼒を賜り厚くお礼申し上げます。

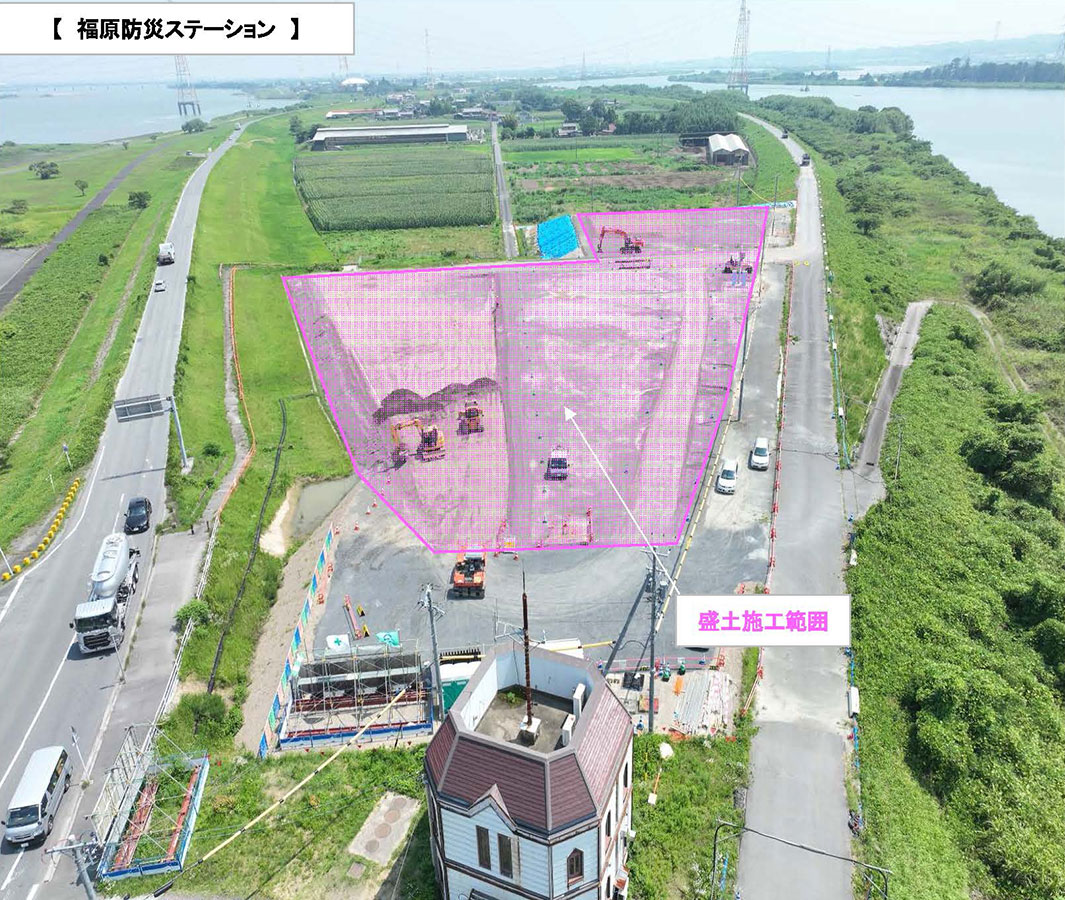

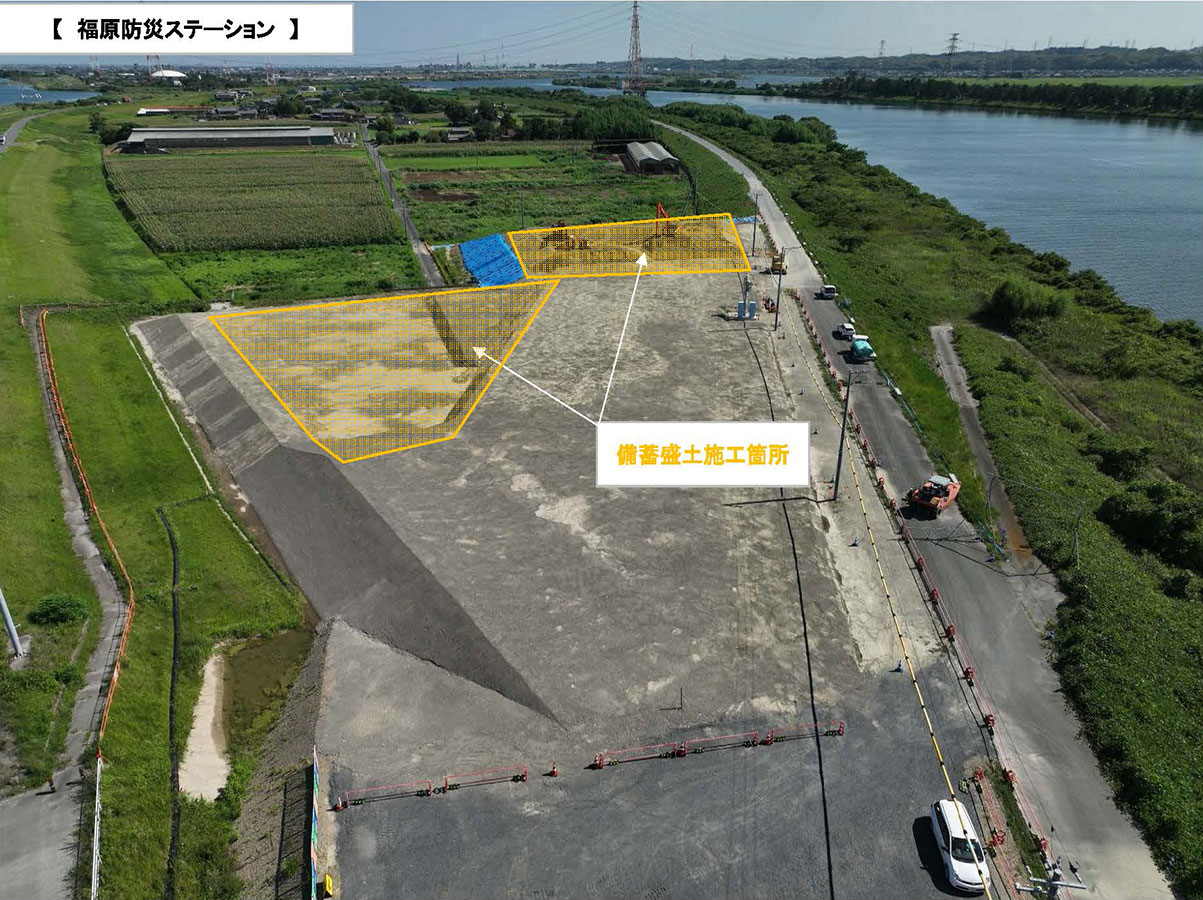

現在、福原防災ステーションでは盛⼟⼯(ICT)が完了し残り約2,600m3の備蓄盛⼟の施⼯を順次⾏っていきます。

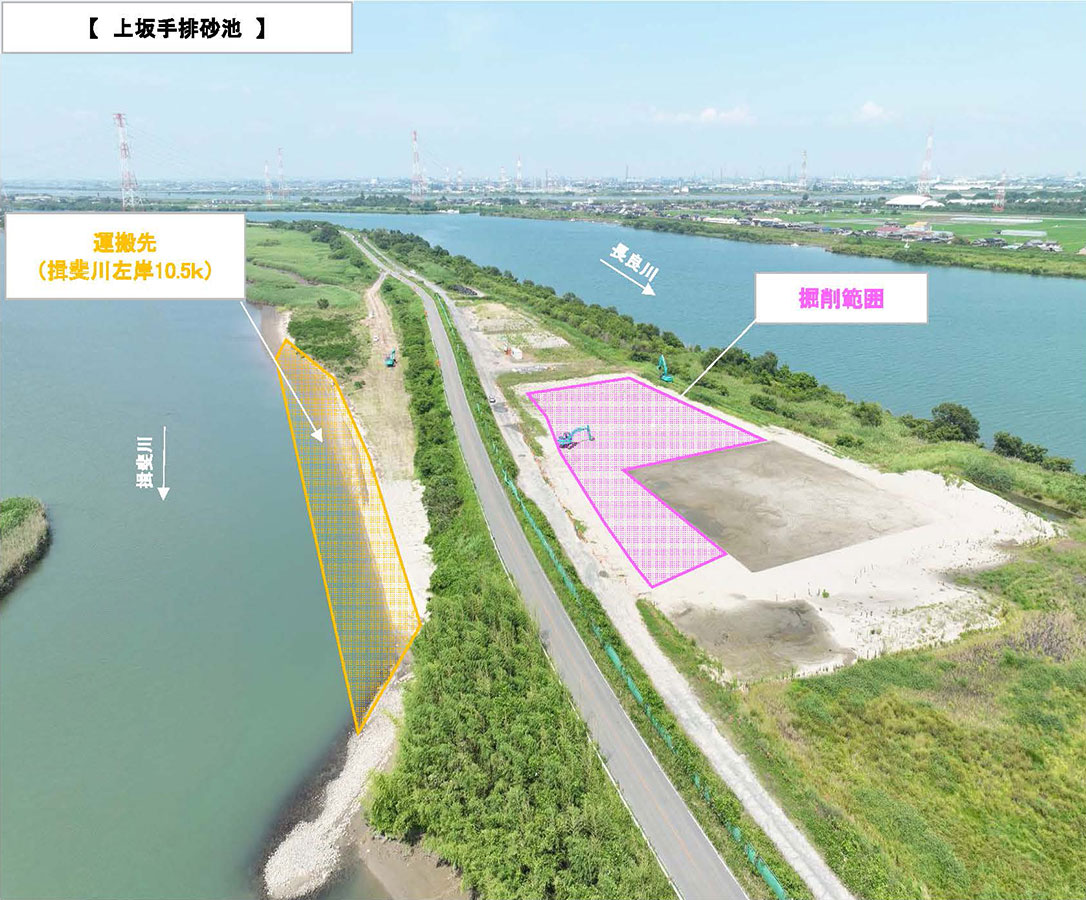

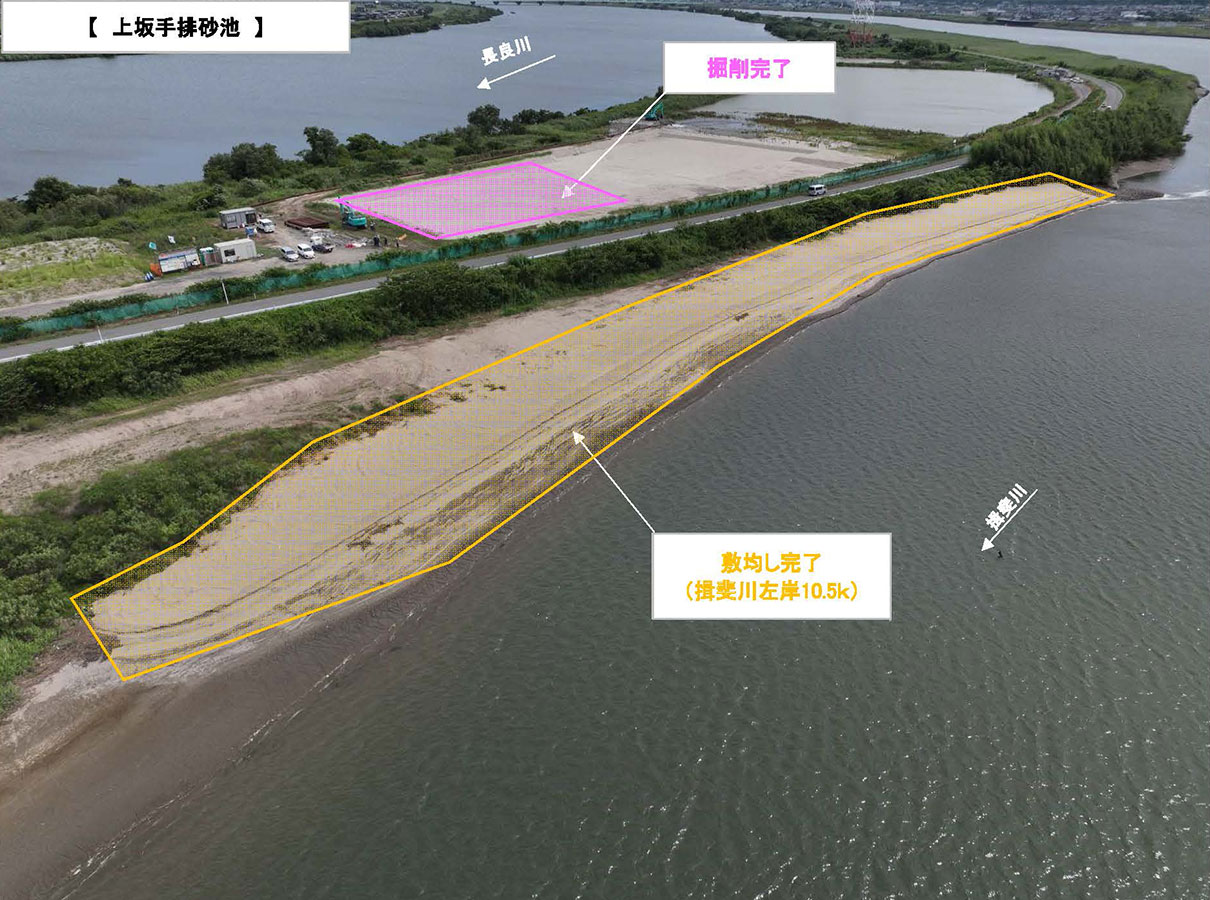

上坂⼿排砂池につきましては、⼲潟再⽣を目的とした砂の運搬を約5,000m3完了しております。

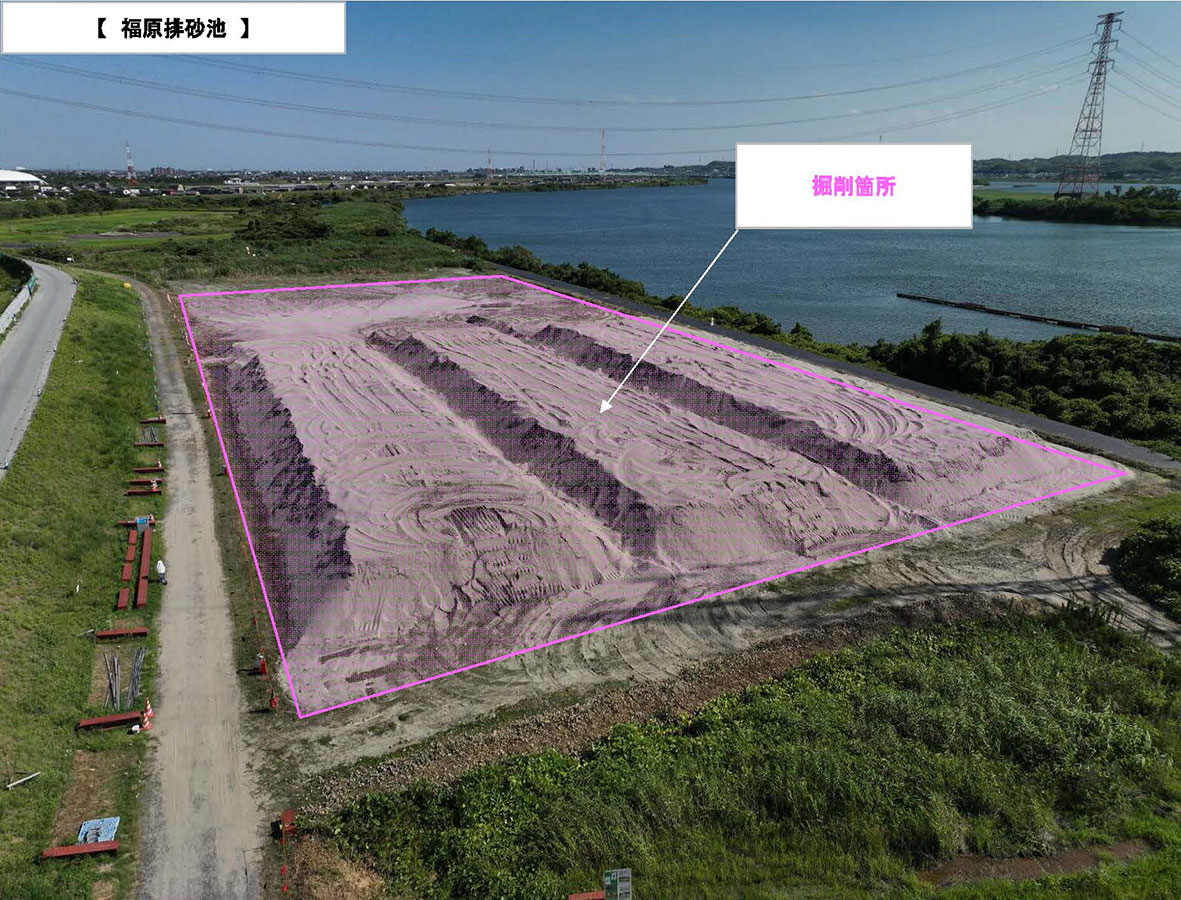

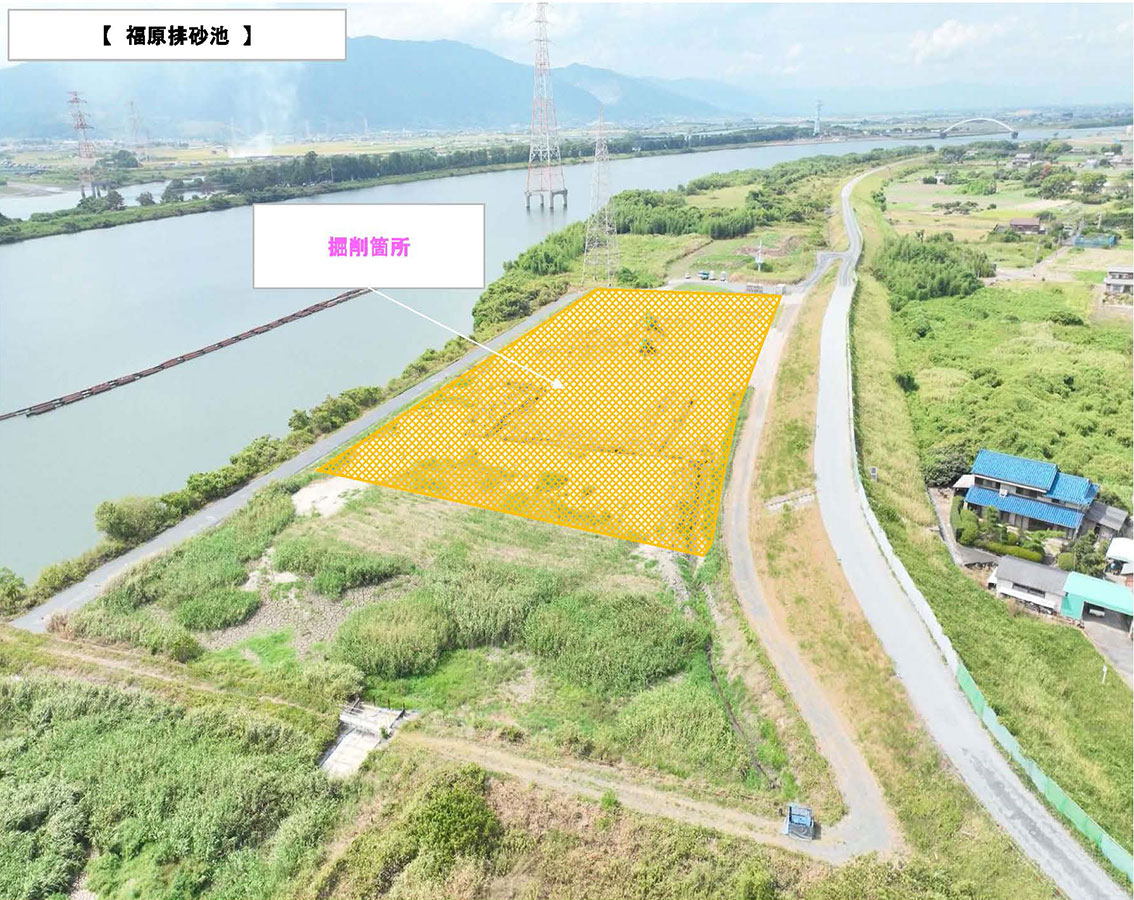

福原排砂池につきましては、測量及び仮設作業を順次⾏っており、8⽉20⽇より揖斐川左岸3.0k付近(福豊地区)及び他⼯事現場への砂の運搬を予定しております。
⼤型⾞両が多数往来致します。近隣の皆様には⼤変ご迷惑をおかけしておりますが振動・騒⾳に⼗分注意しながら施⼯してまいりますので、 ご理解ご協⼒を賜りますようお願い申し上げます。
【9月度】
平素から、国⼟交通省の河川⼯事にご理解とご協⼒を賜り厚くお礼申し上げます。
現在、福原防災ステーション整備・福原排砂池・福豊⼯区の3現場が稼働中です。

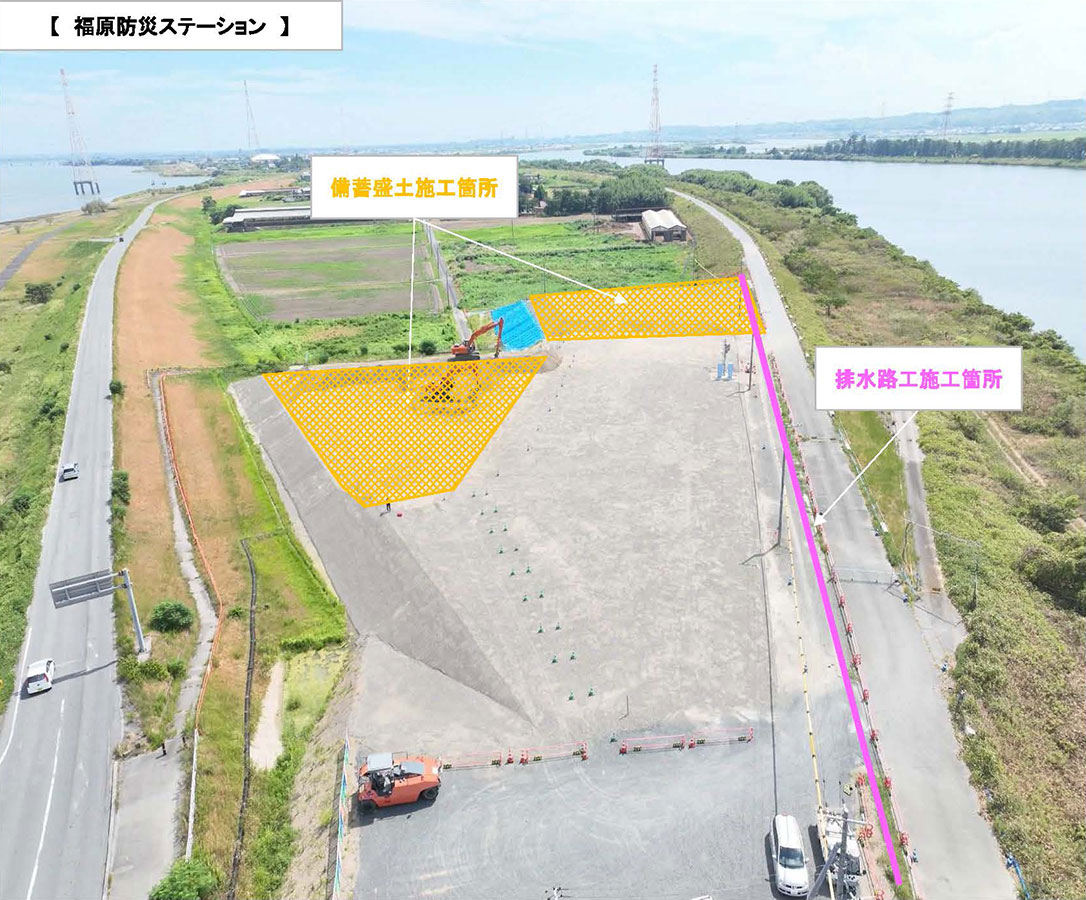

福原防災ステーションでは備蓄盛⼟の施⼯が完了し、9⽉下旬より排⽔路の施⼯を⾏う予定をしております。
福原排砂池につきましては、揖斐川左岸3.0k付近(福豊地区)へ約6,000m3への運搬を⾏っております。

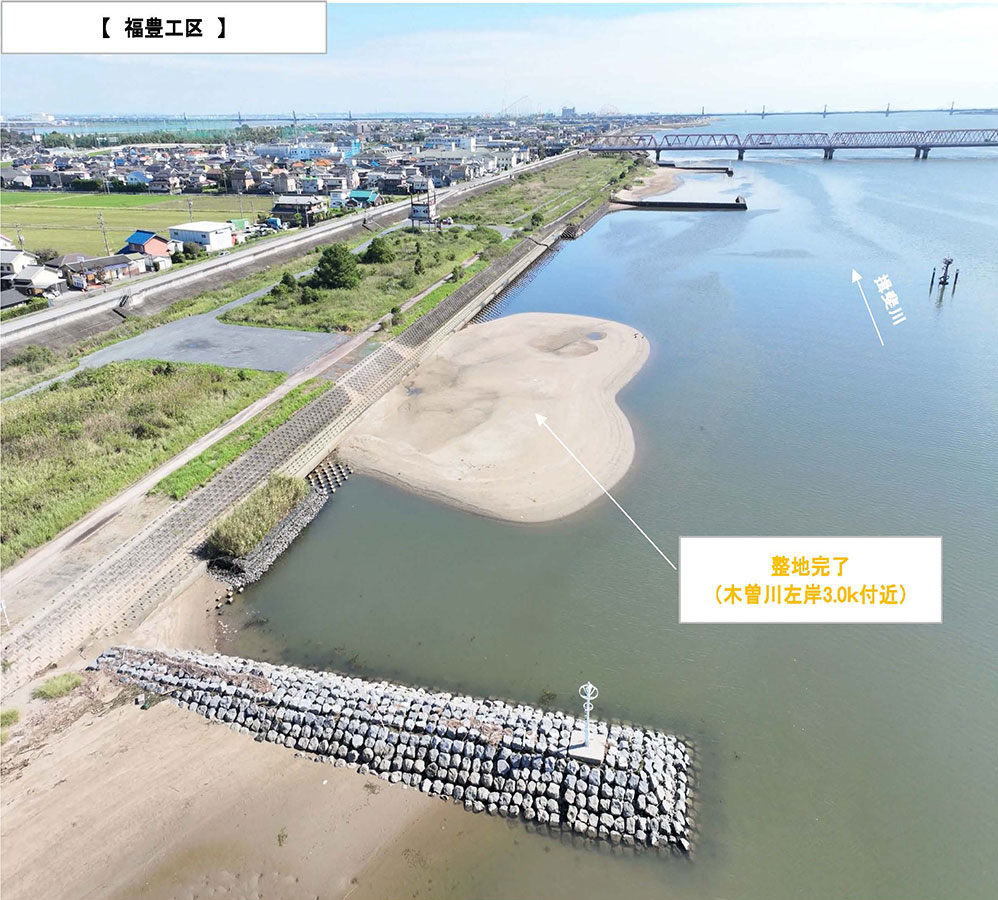

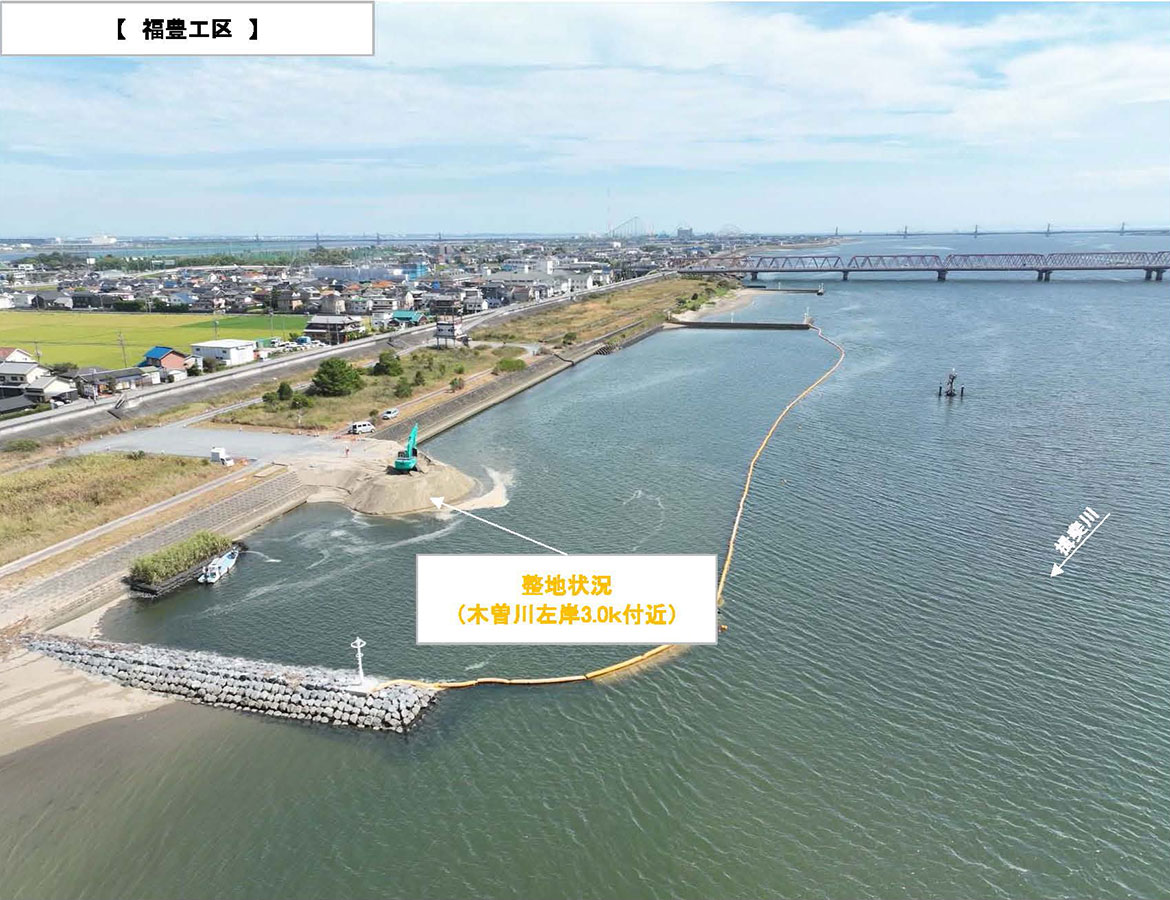

福豊⼯区では、9⽉中旬頃まで⼲潟再⽣を目的とした砂の整地作業を⾏っております。
また、9⽉中旬頃から福原排砂池→⽊曽岬⼲拓地へ約4,600m3の搬出を⾏います。
⼤型⾞両が15 18台と多数往来しております。近隣の皆様には⼤変ご迷惑をおかけしておりますが安全第⼀で
施⼯してまいりますので、 ご理解ご協⼒を賜りますようお願い申し上げます。
【10月度】
平素から、国⼟交通省の河川⼯事にご理解とご協⼒を賜り厚くお礼申し上げます。
現在、福原防災ステーション整備・福原排砂池の2現場が稼働中です。

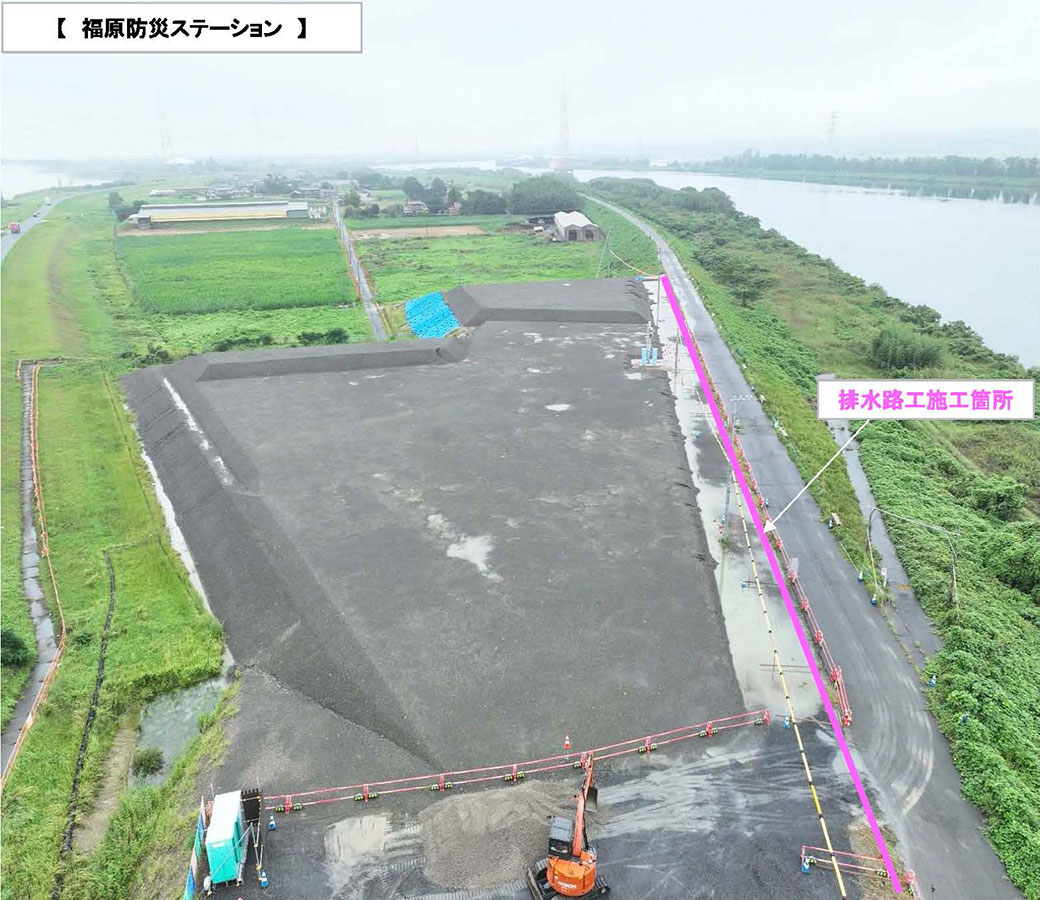

福原防災ステーションでは9⽉30⽇より排⽔路の施⼯を⾏っており、11⽉初旬頃に完了する予定をしております。

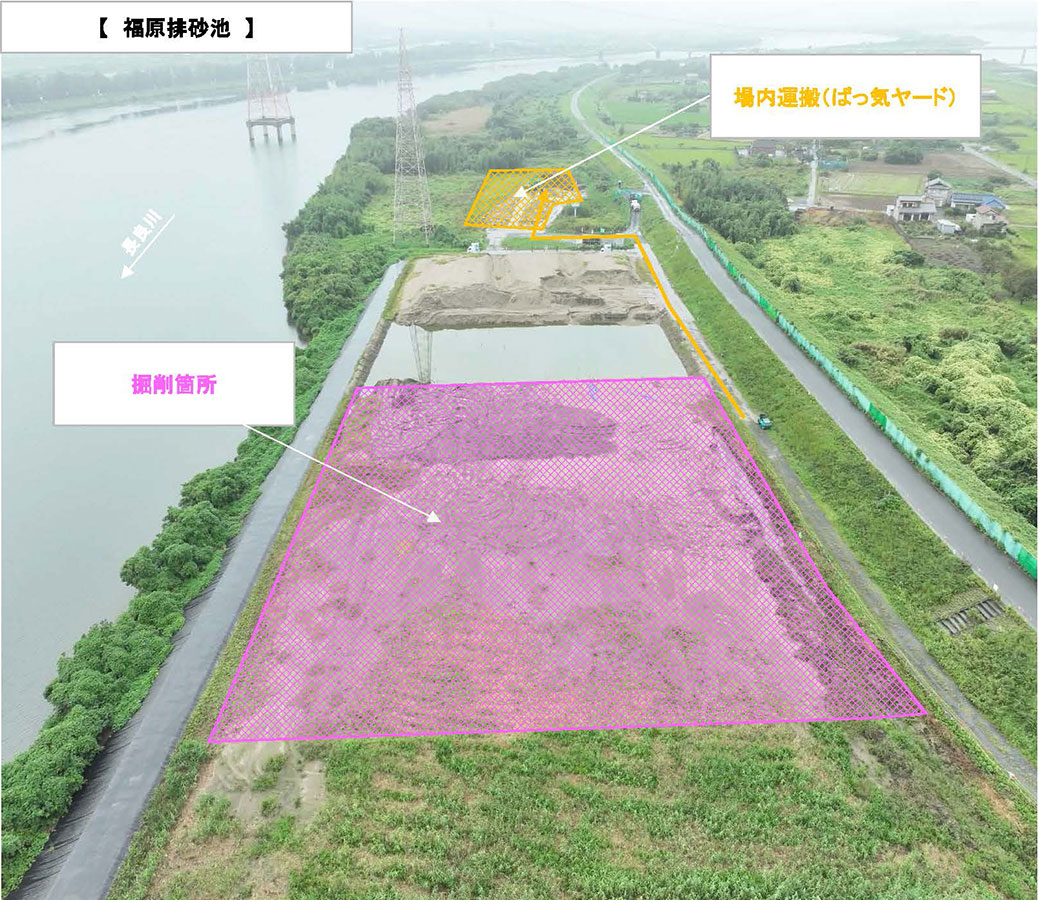

福原排砂池につきましては、揖斐川左岸3.0k付近(福豊地区)へ約6,000m3の運搬を完了し、現在、⽊曽岬⼲拓地へ⼟砂の運搬を⾏っています。また、10⽉中旬以降は排砂池内での⼟砂場内運搬を⾏う予定をしております。
近隣の皆様には⼤変ご迷惑をおかけしておりますが安全第⼀で施⼯してまいります。
ご理解ご協⼒を賜りますようお願い申し上げます。
