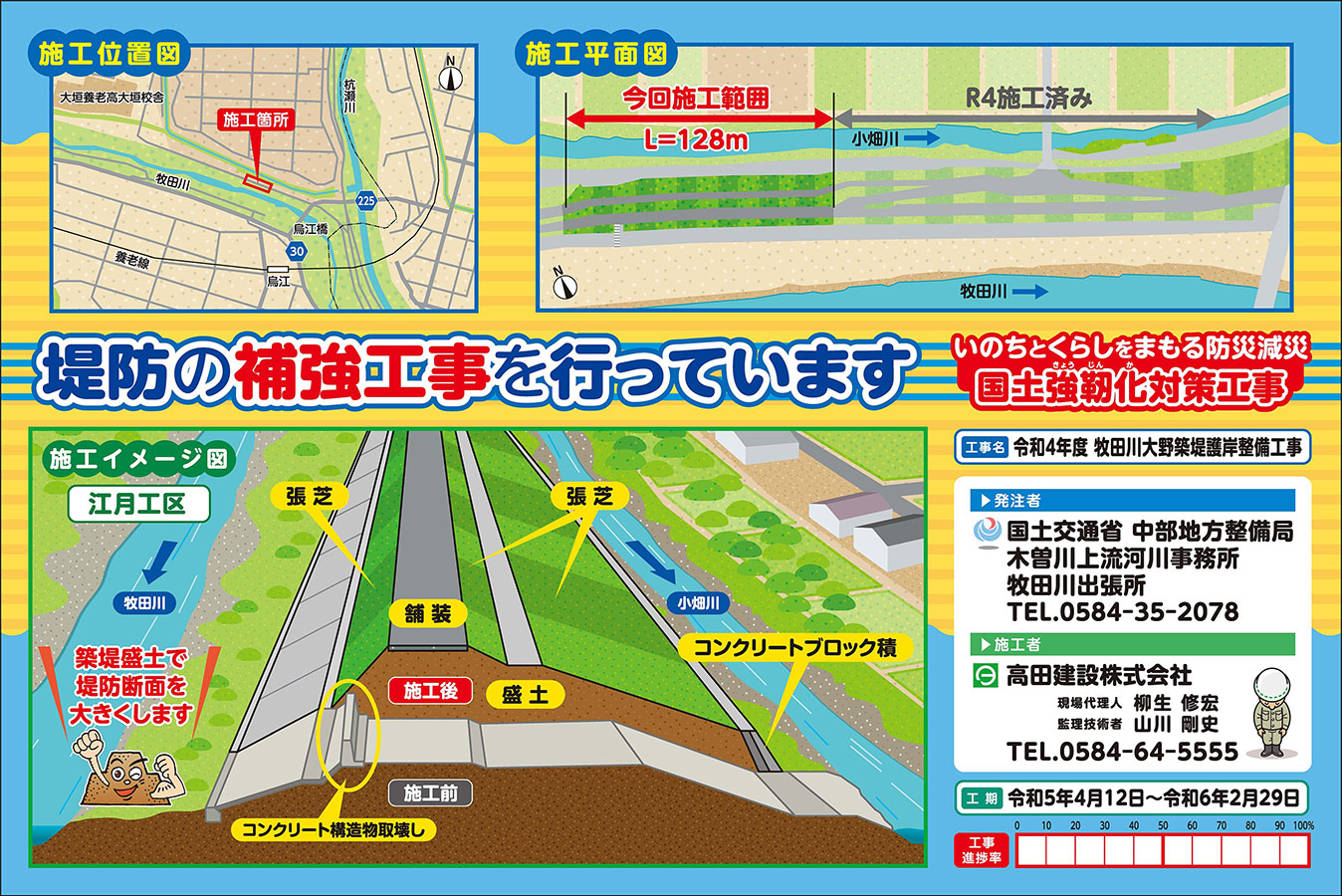

施 工 中 案 件

令和4年度 牧田川大野築堤護岸整備工事

概要

発注者:国土交通省 中部地方整備局
     木曽川上流河川事務所
工事名:令和4年度 牧田川大野築堤護岸整備工事
工事場所:岐阜県養老郡養老町大野地先・江月地先
工期:令和5年4月12日~令和6年2月29日
工事担当者:
現場代理人 柳生 修宏   監理技術者 山川 剛史

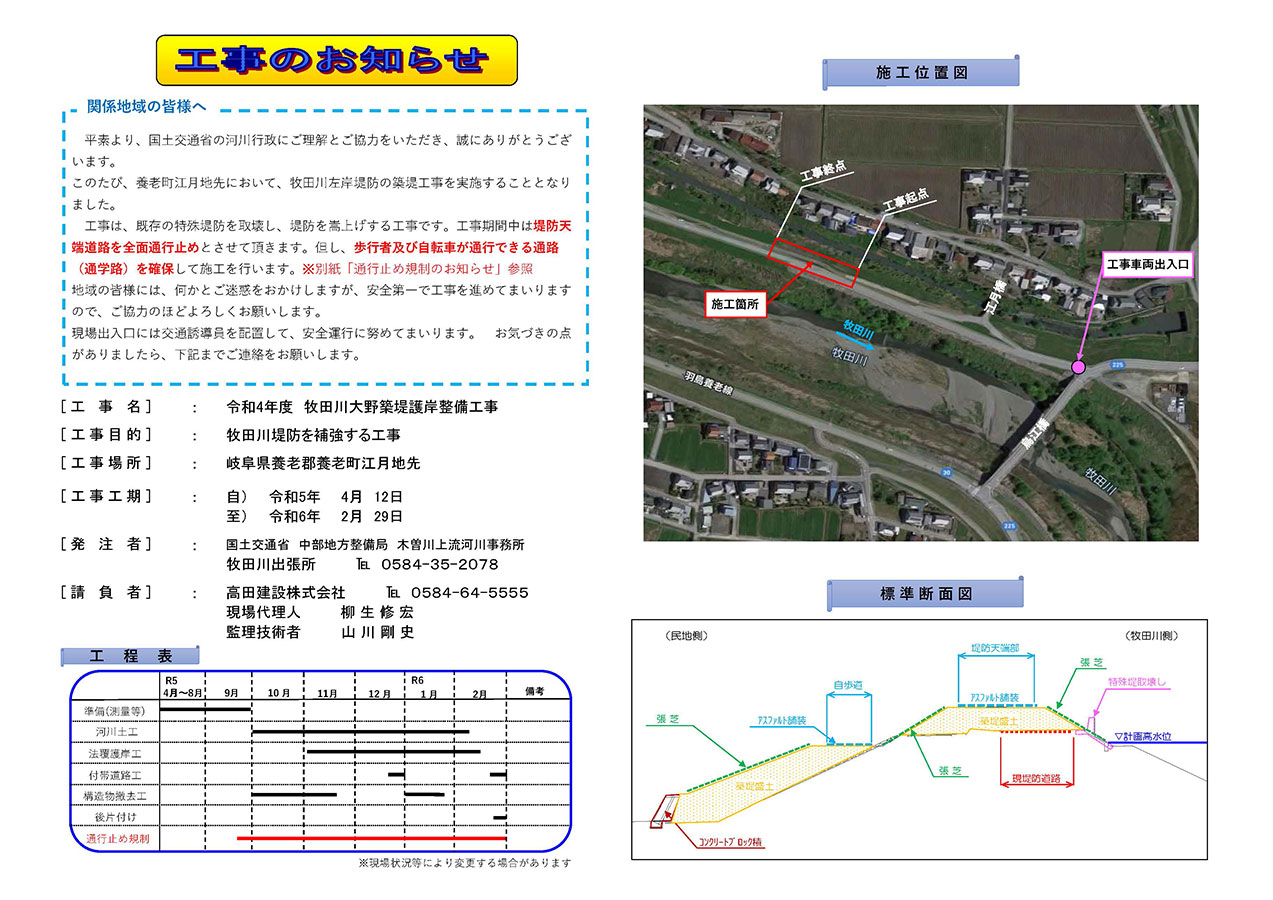

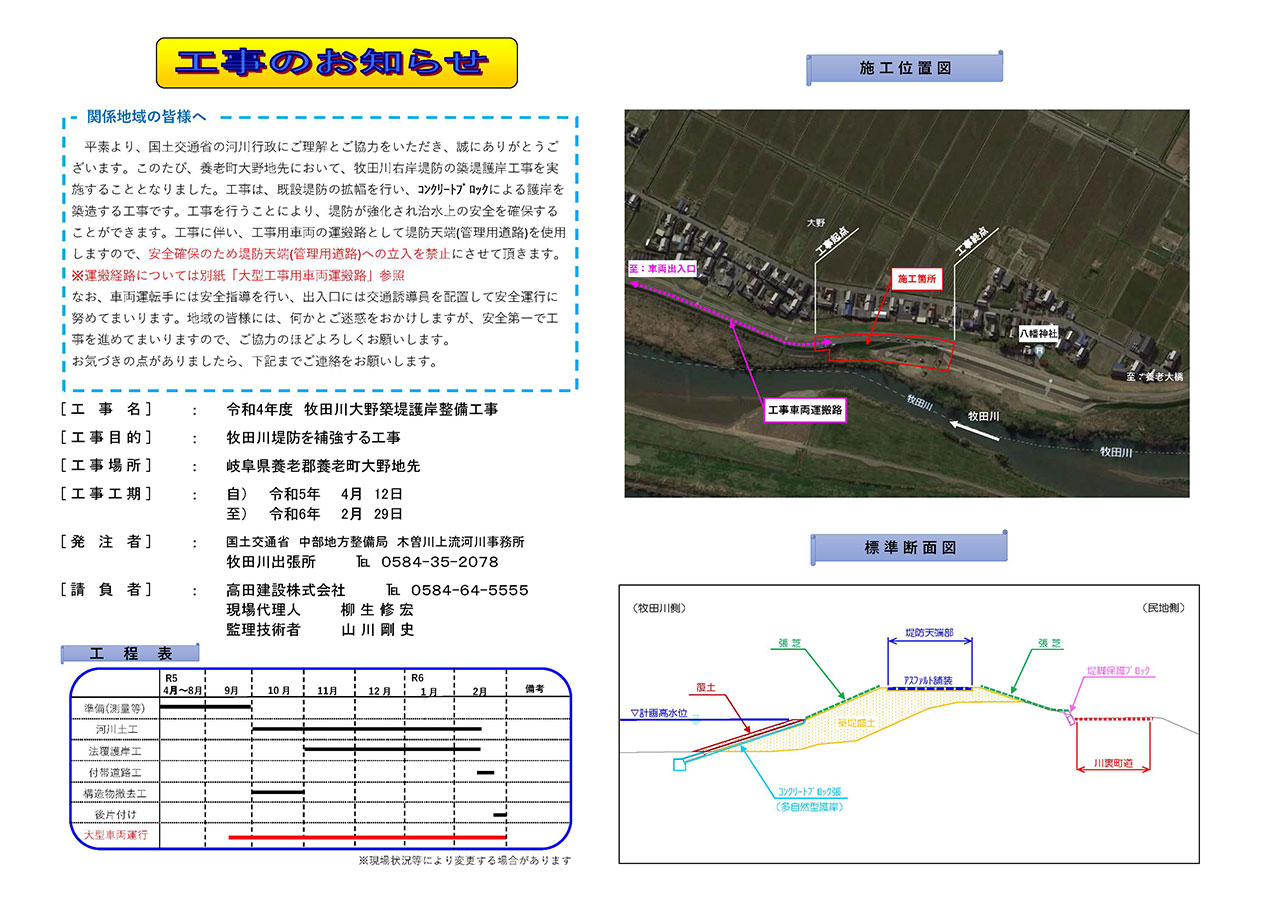

令和5年9月1日

牧田川大野築堤護岸整備工事 牧田川大野築堤護岸整備工事 牧田川大野築堤護岸整備工事 牧田川大野築堤護岸整備工事

【お知らせ】
平素より、国土交通省の河川行政にご理解とご協力をいただき、誠にありがとうございます。
このたび、養老町大野地先において、牧田川右岸堤防の築堤護岸工事、養老町江月地先においては、牧田川左岸堤防の築堤工事を実施することとなりました。

大野地区の工事は、既設堤防の拡幅を行い、コンクリートブロックによる護岸を築造する工事です。
工事を行うことにより、堤防が強化され治水上の安全を確保することができます。
工事に伴い、工事用車両の運搬路として堤防天端(管理用道路)を使用しますので、安全確保のため堤防天端(管理用道路)への立入を禁止にさせて頂きます。

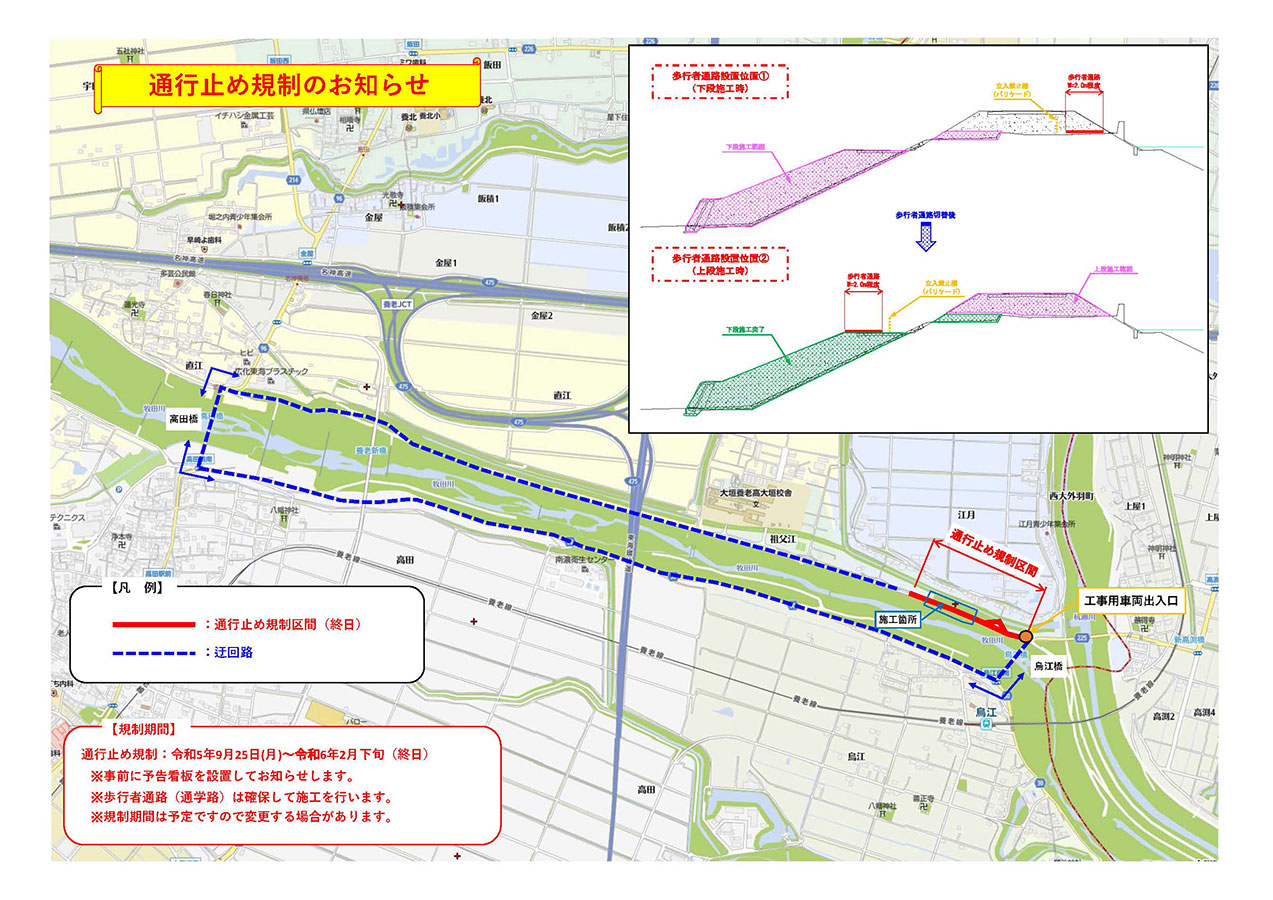

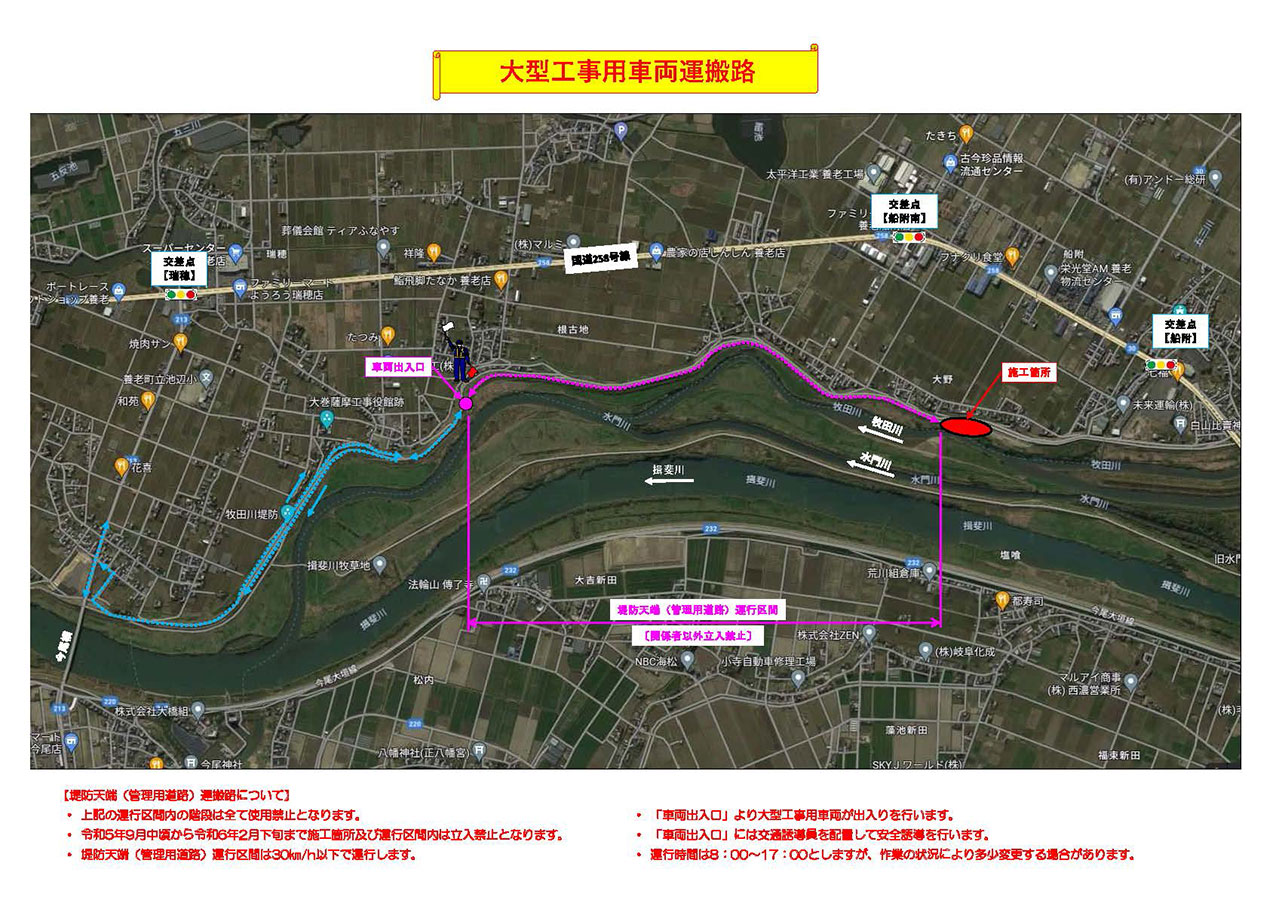

※運搬経路については「大型工事用車両運搬路」参照

江月地区の工事は、既存の特殊堤防を取壊し、堤防を嵩上げする工事です。
工事期間中は堤防天端道路を全面通行止めとさせて頂きます。
※規制区間及び迂回路については「通行止め規制のお知らせ」参照

工事に伴い、工事車両が多数運行しますが安全指導を行い、出入口には交通誘導員を配置して安全運行に努めてまいります。
地域の皆様には、何かとご迷惑をおかけしますが、安全第一で工事を進めてまいりますので、ご協力のほどよろしくお願いします。

令和5年10月5日

牧田川大野築堤護岸整備工事 牧田川大野築堤護岸整備工事

【お知らせ】
秋晴れの心地よい季節となりました。平素は河川工事へのご理解とご協力を賜り誠にありがとうございます。

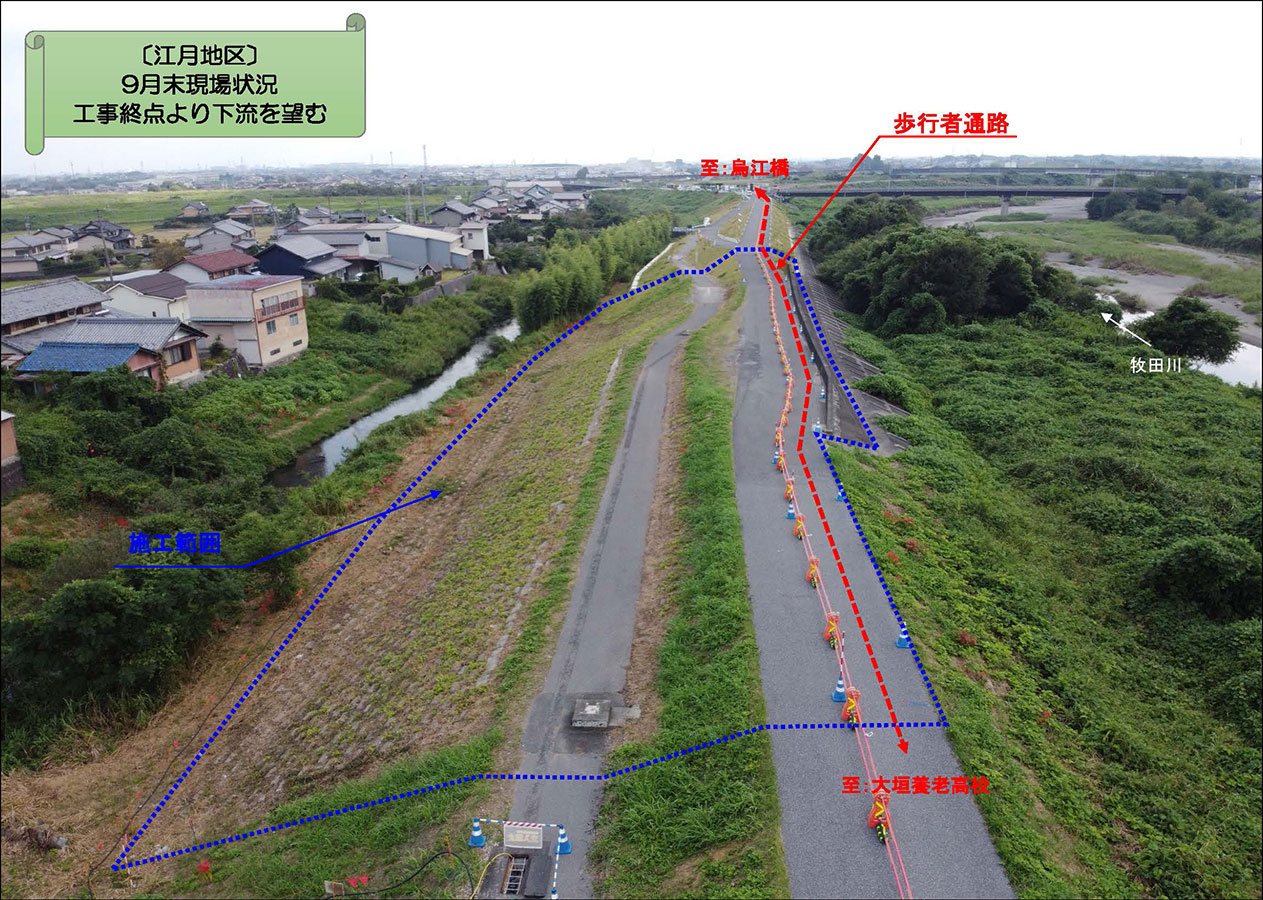

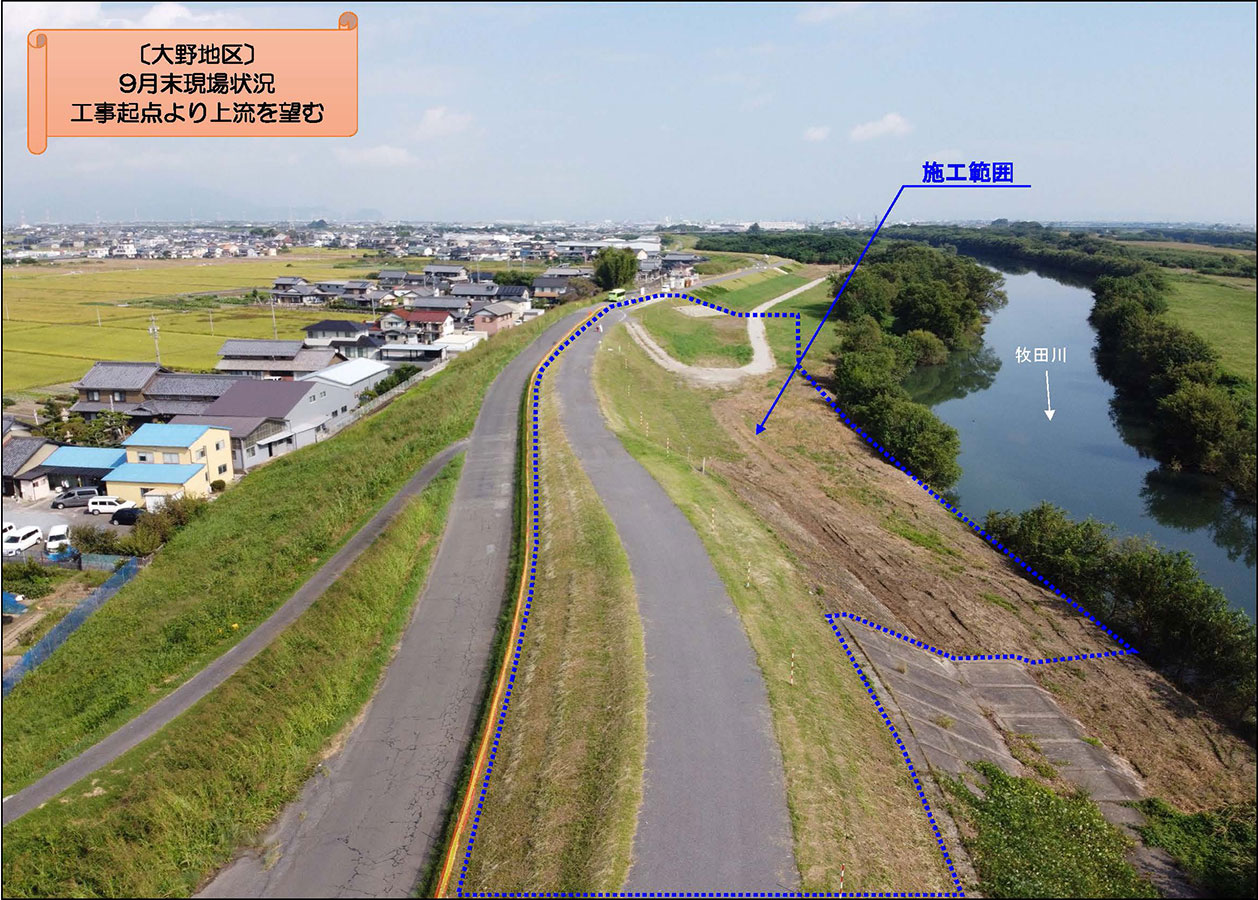

さて、現場の状況ですが、9月中頃より行っておりました安全施設の設置が完了し、10月より大野地区及び江月地区の本工事に着手しております。
10月の作業予定としては、大野地区が既設護岸の取壊し作業、江月地区が川裏の大型連節ブロックの撤去作業が主な作業になります。
各地区で発生したコンクリート殻は処分施設に運搬し、再生砕石として再利用されます。
工事に伴い、現場付近の一般道において、大型工事用車両が多数運行し近隣の皆様には何かとご迷惑をおかけいたしますが、安全第一に工事を進めていきますので、ご理解とご協力をお願い申しあげます。

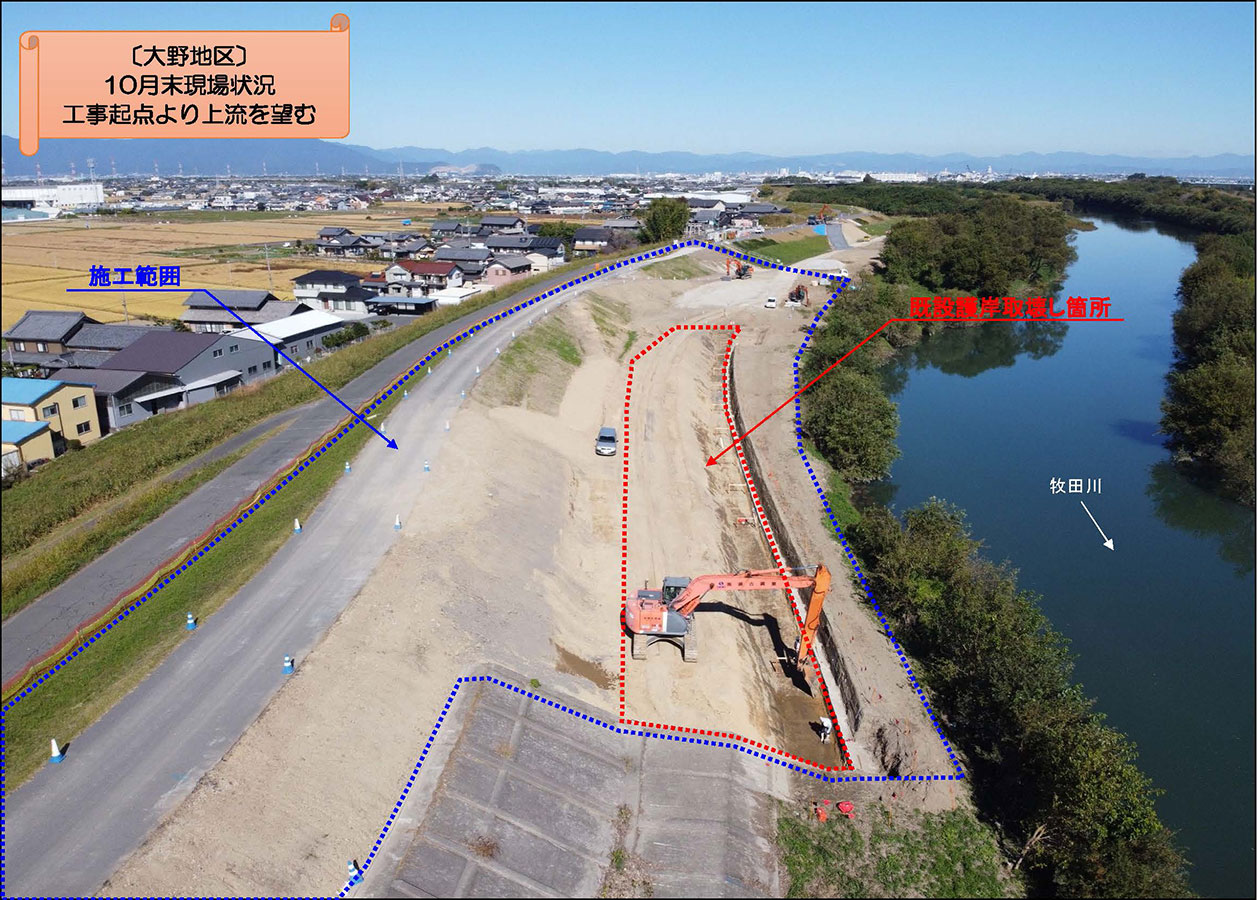

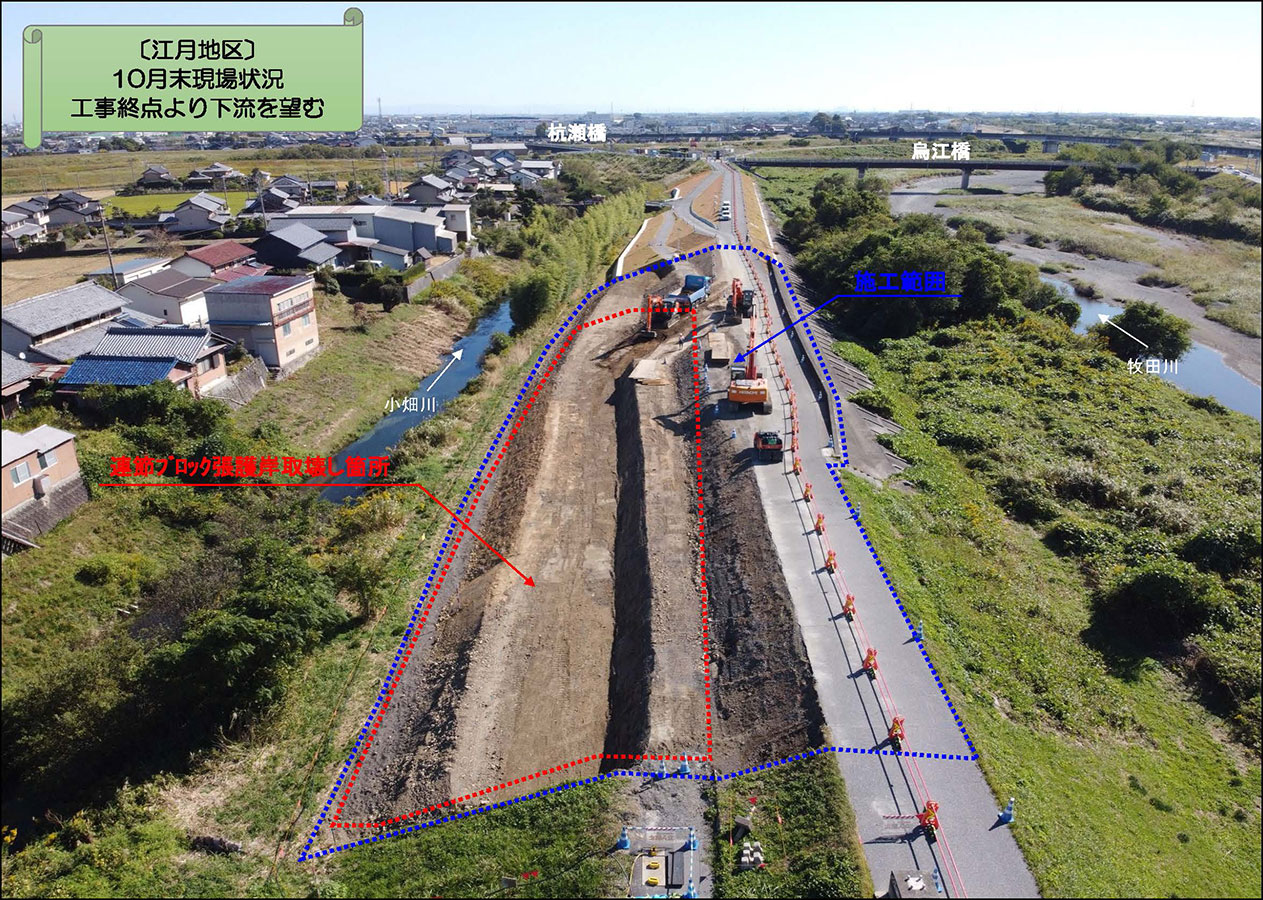

令和5年11月6日

牧田川大野築堤護岸整備工事 牧田川大野築堤護岸整備工事

【お知らせ】
11月に入り、日増しに寒さが身にしみるようになりました。平素は河川工事へのご理解とご協力を賜り誠にありがとうございます。
さて、現場の状況ですが、各地区で行っておりました既設構造物の取壊し作業は全て完了しております。
11月の作業予定としては、大野地区が新設護岸のコンクリート基礎の設置作業、江月地区が川裏(小畑川側)のコンクリートブロック積の施工が主な作業になります。
工事による騒音、振動が極力発生しないよう配慮して施工を行っていますが、近隣の皆様には何かとご迷惑をお掛けしております。
引き続き、安全第一に工事を進めてまいりますので、ご理解とご協力をお願い申しあげます。

令和5年12月5日

牧田川大野築堤護岸整備工事 牧田川大野築堤護岸整備工事

【お知らせ】
早いもので、もう師走… 本格的な冬の到来を迎え寒さがひとしお身にしみるころとなりました。
平素は河川工事へのご理解とご協力を賜り誠にありがとうございます。
さて、現場の状況ですが、大野地区において護岸の基礎工、江月地区においてはコンクリートブロック積の施工を順次行っております。
12月の作業予定としては、大野地区が引き続き護岸基礎の設置作業、江月地区がコンクリートブロック積の施工が完了次第、盛土作業を行って参ります。
現場も最盛期を迎え、多数の工事用車両が運行し近隣の皆様には何かとご迷惑をお掛けしております。
引き続き、安全第一に工事を進めてまいりますので、ご理解とご協力をお願い申し上げます。

令和6年1月10日

牧田川大野築堤護岸整備工事 牧田川大野築堤護岸整備工事

【お知らせ】
新年、明けましておめでとうございます。年が明け、厳しい寒さのなかにも清々しさが感じられるこのごろです。
平素は河川工事へのご理解とご協力を賜り誠にありがとうございます。
さて、現場の状況ですが、大野地区において護岸の基礎が完了し盛土作業を行っており、江月地区においては盛土が完了し歩道部の施工を順次行っております。
1月の主な作業予定としては、大野地区が護岸部のコンクリートブロック張、江月地区が川裏歩道部の施工と既設護岸の取壊し作業を行って参ります。
なお、江月地区の仮設歩行者通路の切替を1月下旬に予定をしておりますので使用される方は注意してください。
工事に伴い、多数の工事用車両が運行し近隣の皆様には何かとご迷惑をお掛けしております。
引き続き、安全第一に工事を進めてまいりますので、ご理解とご協力をお願い申し上げます。

令和6年2月8日

牧田川大野築堤護岸整備工事 牧田川大野築堤護岸整備工事

【お知らせ】
立春とは申しましても依然寒さ厳しく、春を実感できるのはまだ先のようですが、このところ日が長くなったように思えます。
平素は河川工事へのご理解とご協力を賜り誠にありがとうございます。
さて、現場の状況ですが、大野地区において護岸部の盛土が完了しコンクリートブロック張の施工を行っており、江月地区においては特殊堤の取壊し作業を行っております。
2月の主な作業予定としては、大野地区が引き続きコンクリートブロック張の施工と盛土作業、江月地区が既設堤防の嵩上げを目的とした盛土作業と天端舗装を行って参ります。
なお、江月地区の通止め規制の解除は2月末頃を予定しております。
工事に伴い、多数の工事用車両が運行し近隣の皆様には何かとご迷惑をお掛けしております。
引き続き、安全第一に工事を進めてまいりますので、ご理解とご協力をお願い申し上げます。

令和6年2月8日

牧田川大野築堤護岸整備工事

【工期延期のお知らせ】〔大野地区〕
現在、養老町大野地先において、牧田川右岸堤防の補強を目的とした築堤護岸工事を実施しておりますが、工事内容が変更になり工事工期を3月29日まで延期し工事を完成させることとなりました。
引き続き、地域住民の皆様には大変ご迷惑をお掛け致しますが、ご理解ご協力のほどよろしくお願いし申し上げます。
なお、下流部の堤防天端(管理用道路)規制ですが大型車両の運行が完了次第、速やかに安全施設を撤去させて頂きます。
現場出入口には交通誘導員を配置して、安全運行に努めてまいります。お気づきの点がありましたら、下記までご連絡をお願いします。

令和6年3月5日

牧田川大野築堤護岸整備工事 牧田川大野築堤護岸整備工事 牧田川大野築堤護岸整備工事

【お知らせ】

寒さも一段落し、ようやく桃の節句の季節となりました。
平素は、国土交通省の河川事業へのご理解とご協力を賜り誠にありがとうございます。
さて、現場の状況ですが、大野地区においてはコンクリートブロック張の施工が完了し盛土作業を行っております。
江月地区においては工事が完了し、2月29日に通行止め規制を解除しております。
大野地区の今後の作業としまして、盛土作業が完了後、法面の張芝、天端部の舗装の順番で施工して完了となります。
工事に伴い、多数の工事用車両が運行し近隣の皆様には何かとご迷惑をお掛けしております。
3月末の工事完成を目標に、引き続き、安全第一に工事を進めてまいりますので、ご理解とご協力をお願い申し上げます。
