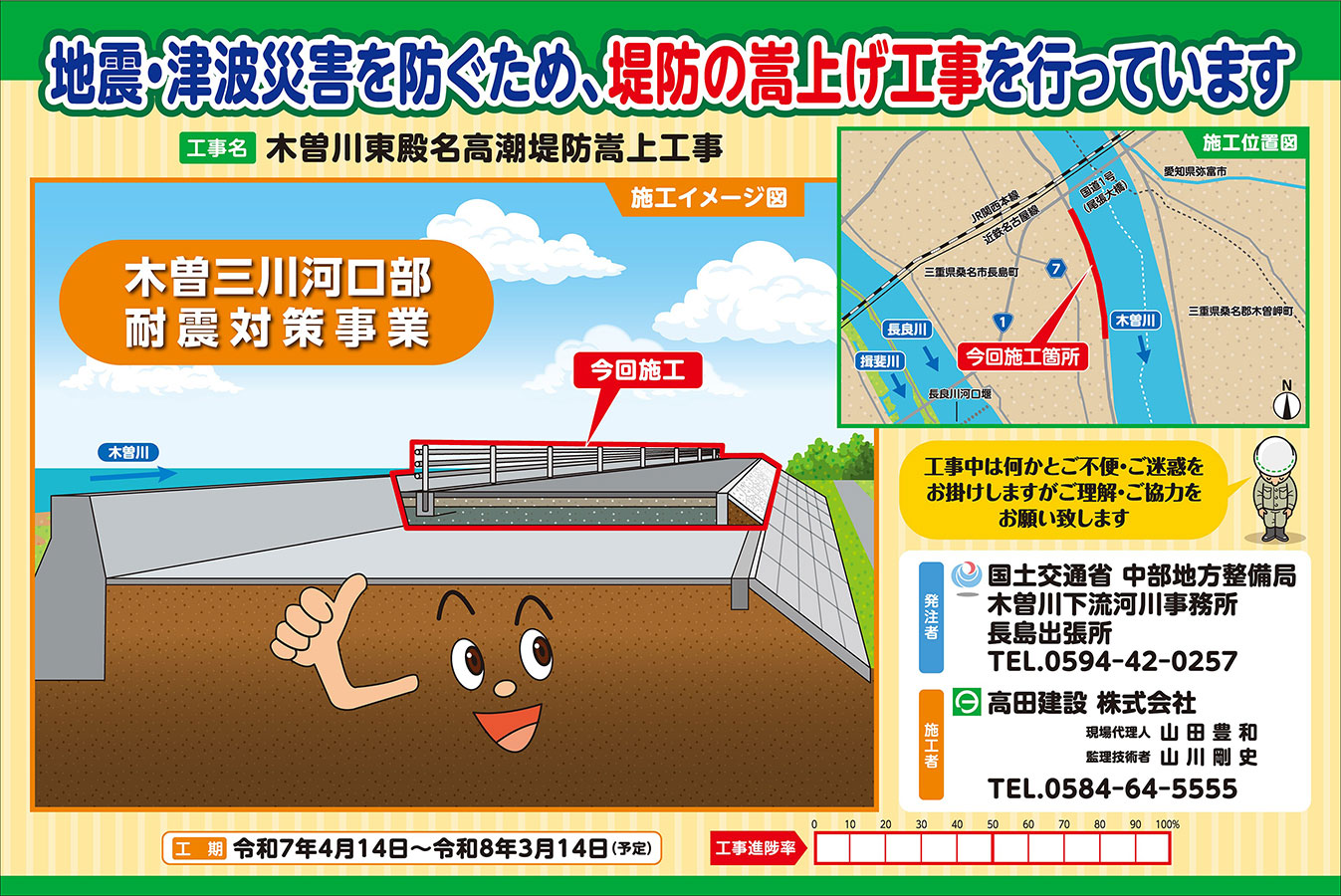

令和6年度 木曽川東殿名高潮堤防嵩上工事

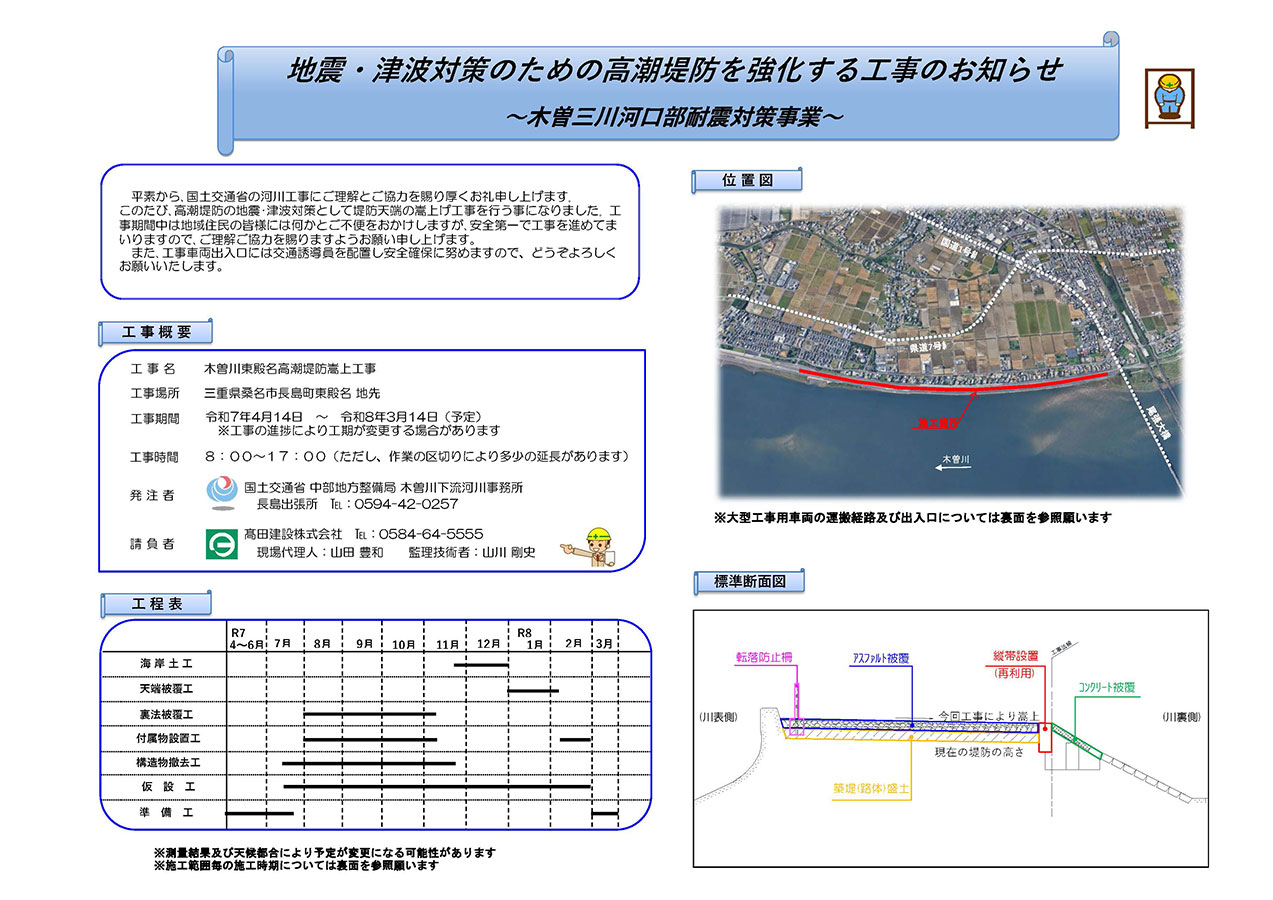

木曽川東殿名高潮堤防嵩上工事

概要

発注者:国土交通省 中部地方整備局
    木曽川下流河川事務所 長島出張所
工事名:令和6年度 木曽川東殿名高潮堤防嵩上工事
工事場所:三重県桑名市長島地先
工期:令和7年4月14日~令和8年2月27日
工事担当者:
現場代理人 山田 豊和   監理技術者 山川 剛史

令和7年6月27日

木曽川東殿名高潮堤防嵩上工事 木曽川東殿名高潮堤防嵩上工事

【お知らせ】
平素から、国土交通省の河川工事にご理解とご協力を賜り厚くお礼申し上げます。
このたび、高潮堤防の地震・津波対策として堤防天端の嵩上げ工事を行う事になりました。
工事期間中は地域住民の皆様には何かとご不便をおかけしますが、安全第一で工事を進めてまいりますので、ご理解ご協力を賜りますようお願い申し上げます。
また、工事車両出入口には交通誘導員を配置し安全確保に努めますので、どうぞよろしくお願いいたします。

令和7年8月4日

木曽川東殿名高潮堤防嵩上工事 木曽川東殿名高潮堤防嵩上工事

【8月度】
猛暑の候、今年は昨年と変わらず猛暑が続いておりますが、皆様いかがお過ごしですか。
平素より、国土交通省の河川事業にご理解とご協力を賜り誠にありがとうございます。

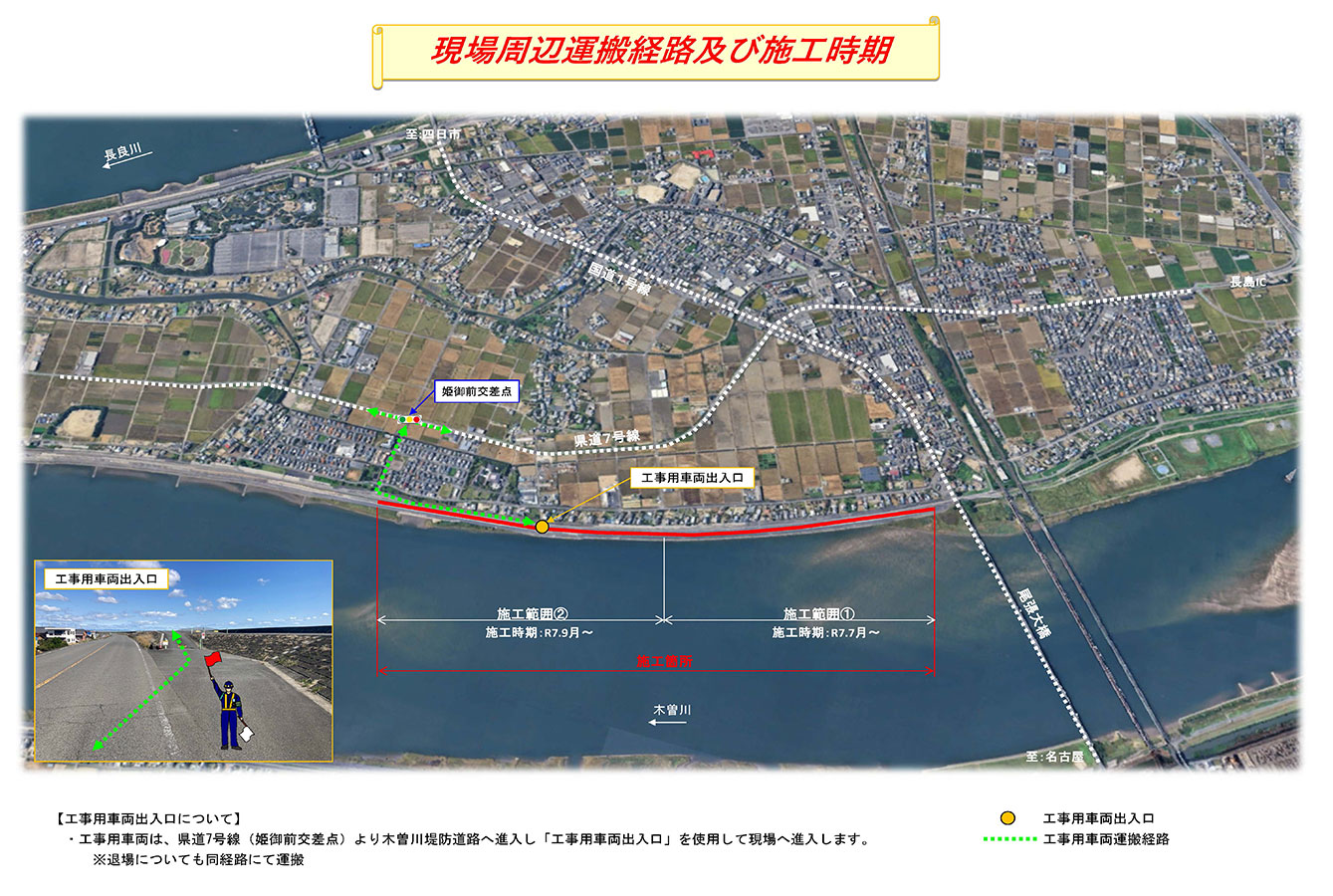

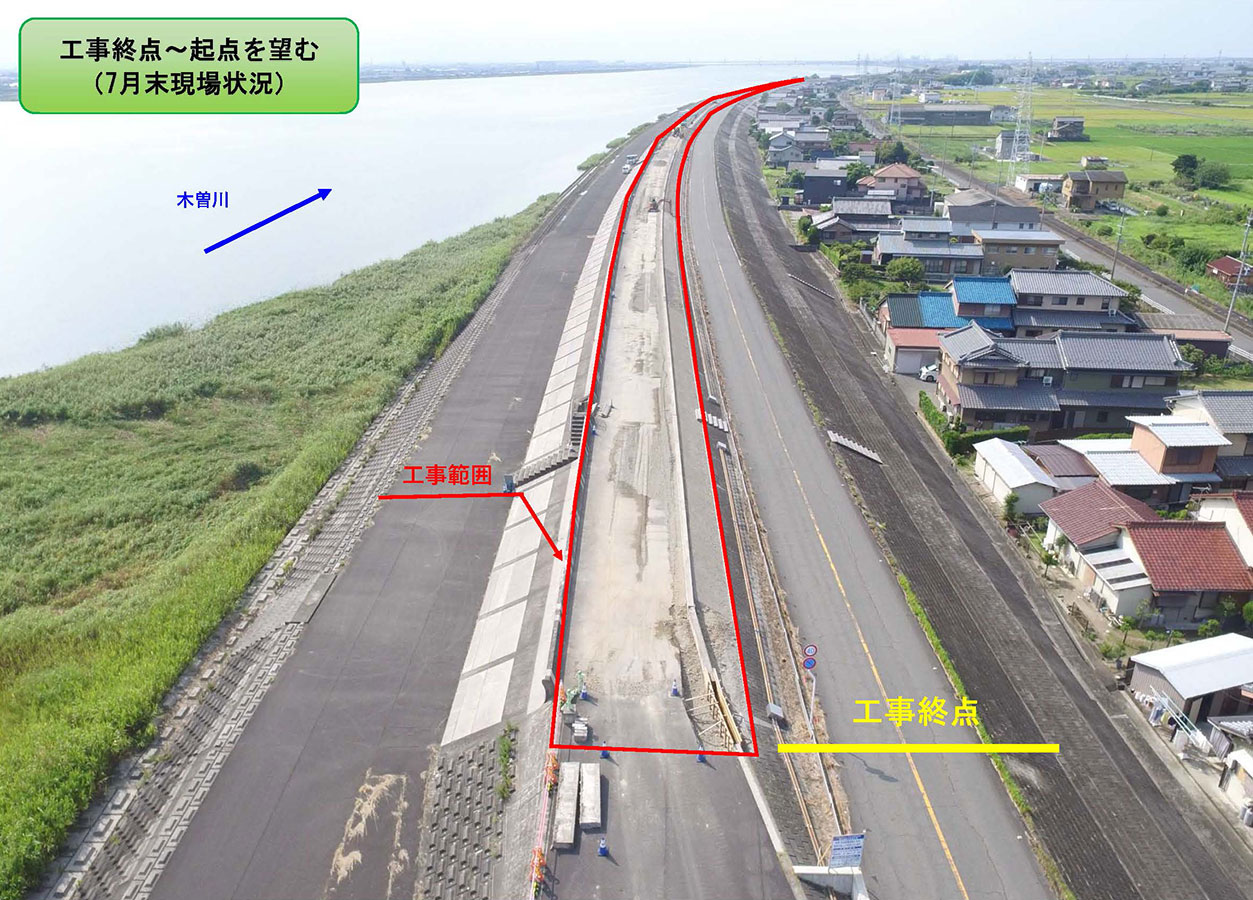

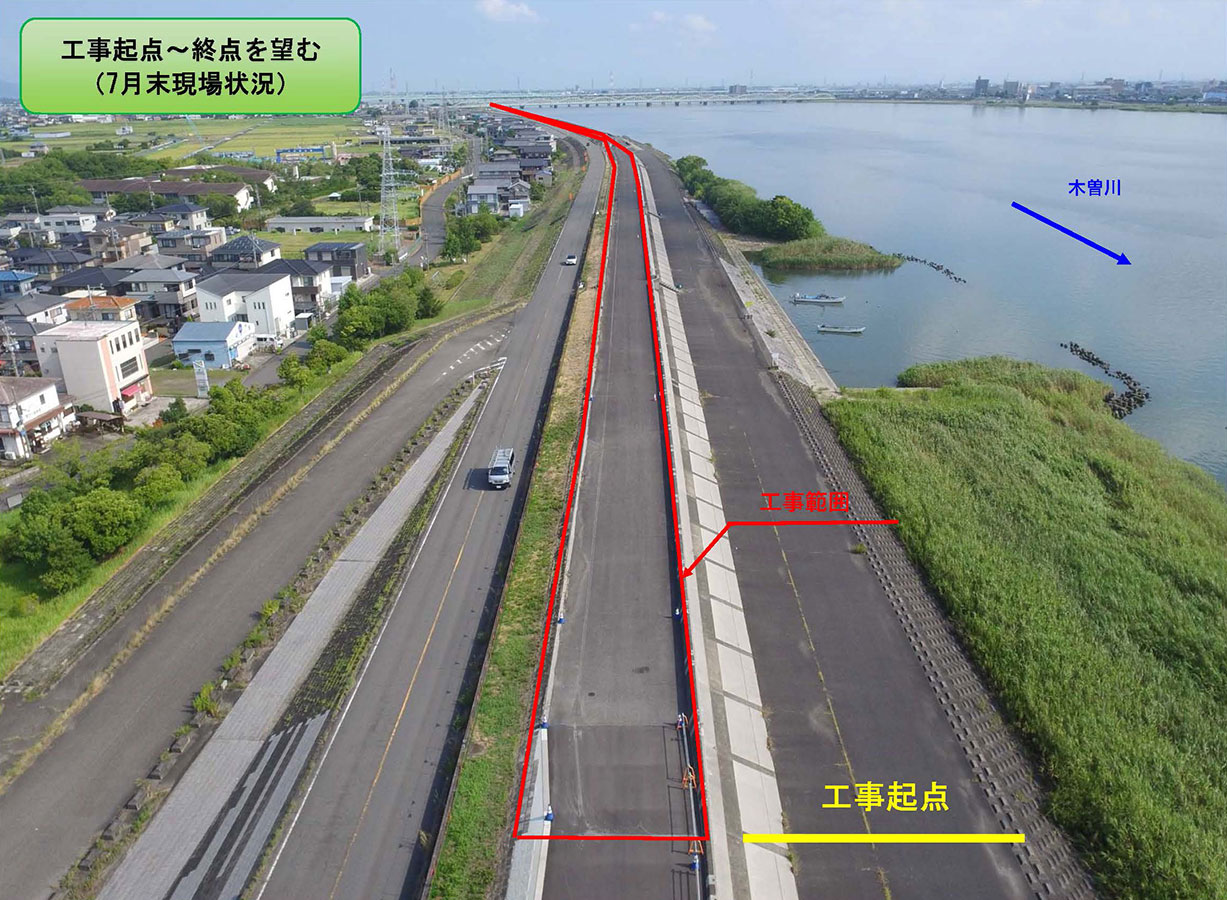

さて現場の状況ですが、7月より工事着手準備を行い、7月22日より本工事に着手しました。
工事延長約1500mのうち工事終点側から約800m構造物を撤去し、堤防嵩上げに伴う縦帯コンクリートの施工を
約500m完了しています。8月は引き続き、縦帯コンクリート及び裏法部の大型ブロックの施工を順次予定しています。

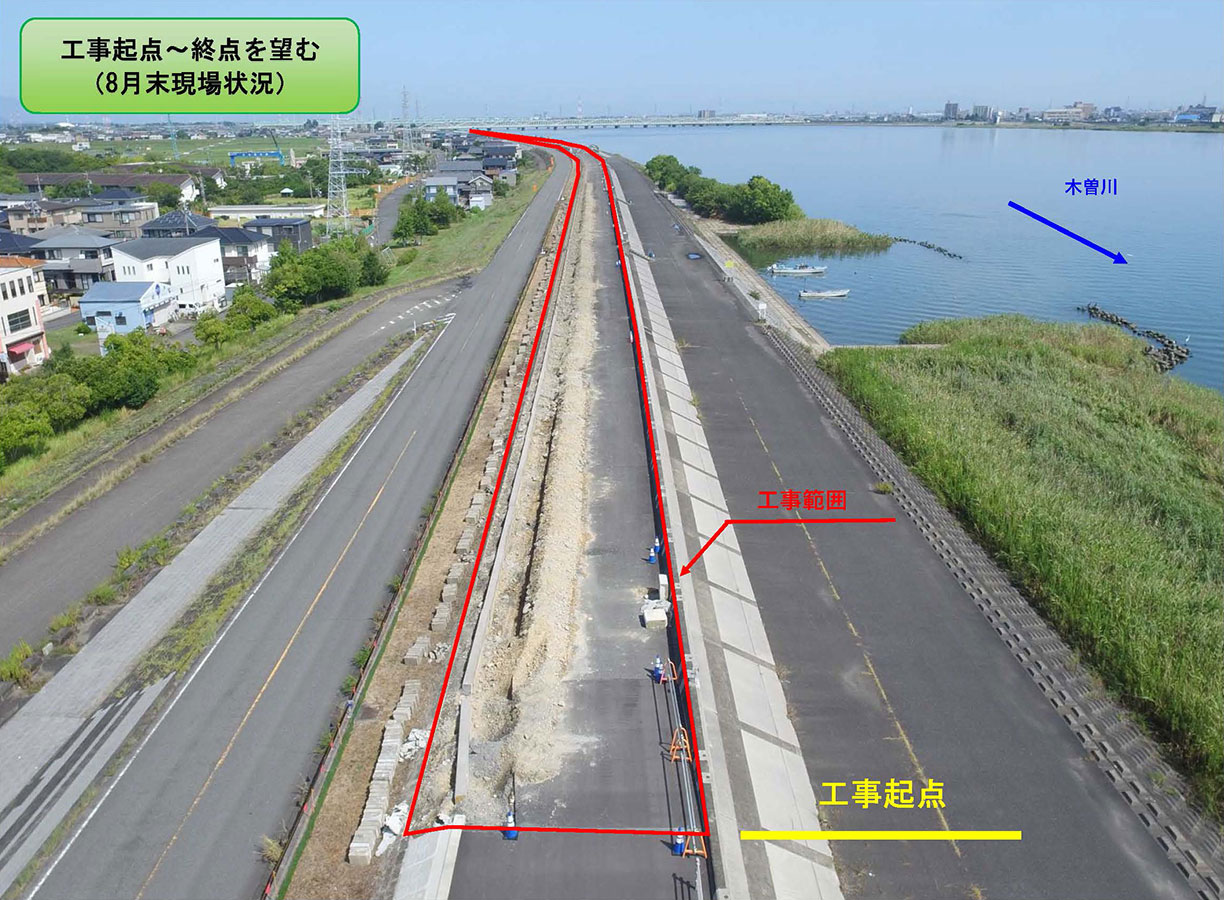

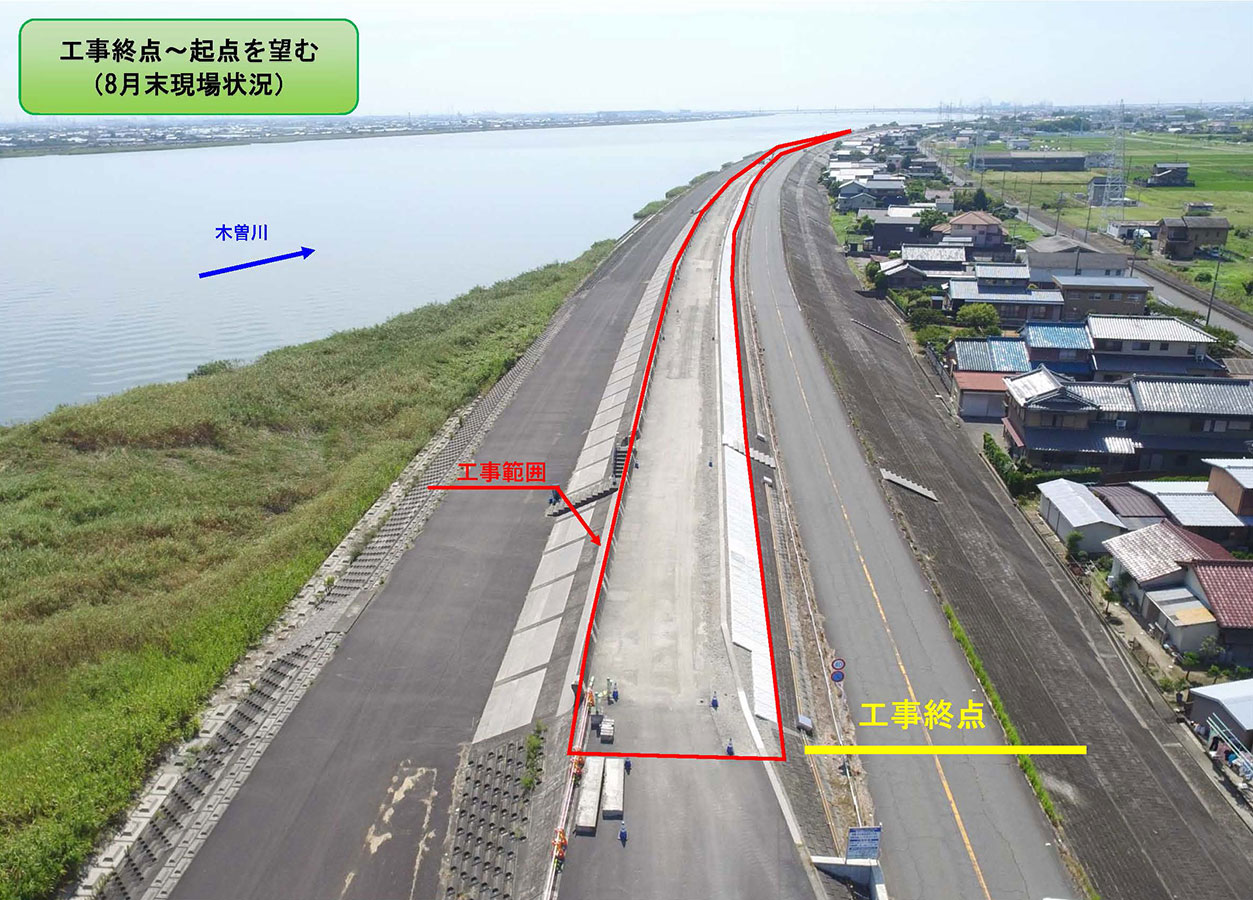

資材を運搬する大型車両が運行するため、近隣の皆様には何かとご迷惑をお掛けいたしますが、安全第一に工事を進めていきますので、ご理解とご協力をお願い申しあげます。

令和7年8月28日

木曽川東殿名高潮堤防嵩上工事 木曽川東殿名高潮堤防嵩上工事

【9月度】
初秋の候、秋の訪れとともに朝夕と涼しくなってまいりましたが、皆様いかがお過ごしですか。
平素より、国土交通省の河川事業にご理解とご協力を賜り誠にありがとうございます。

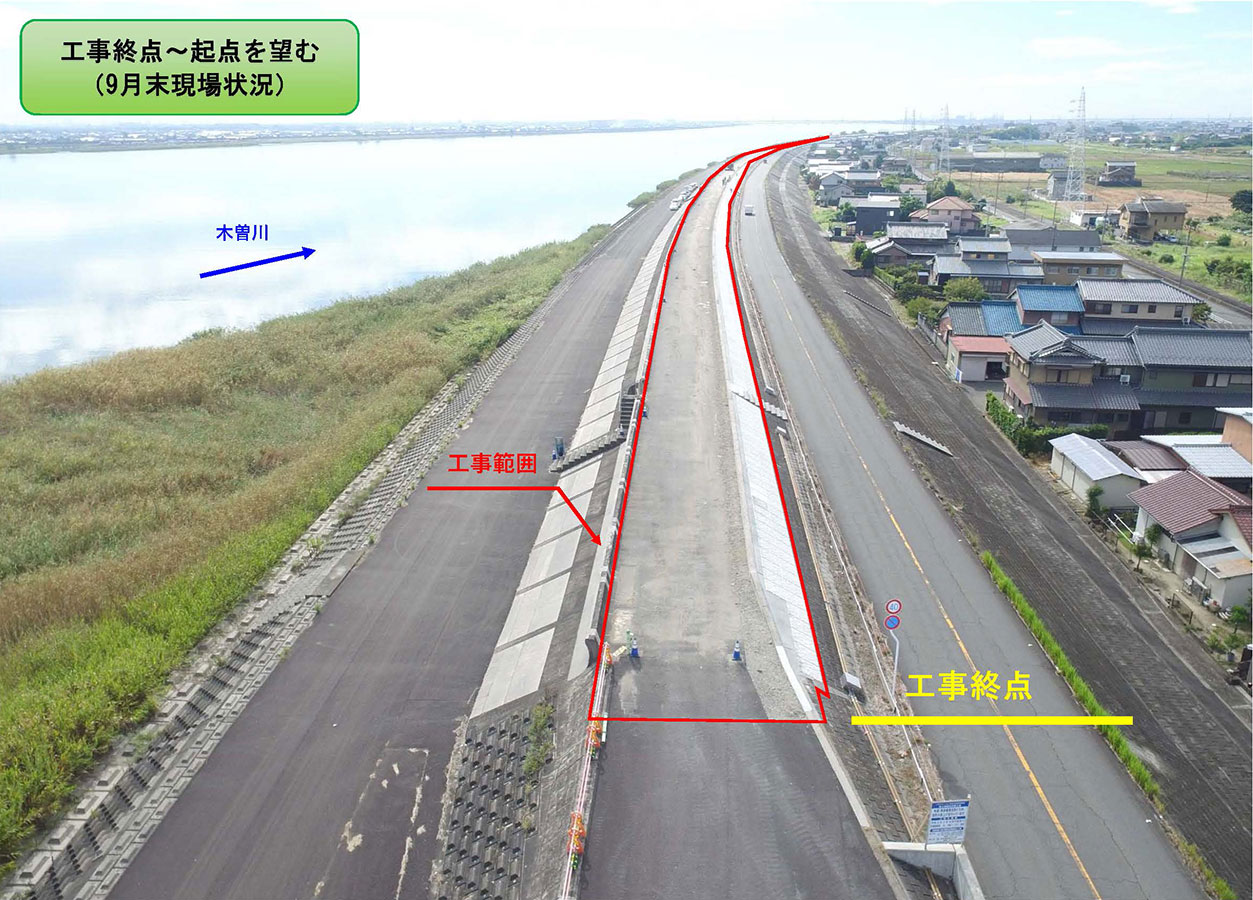

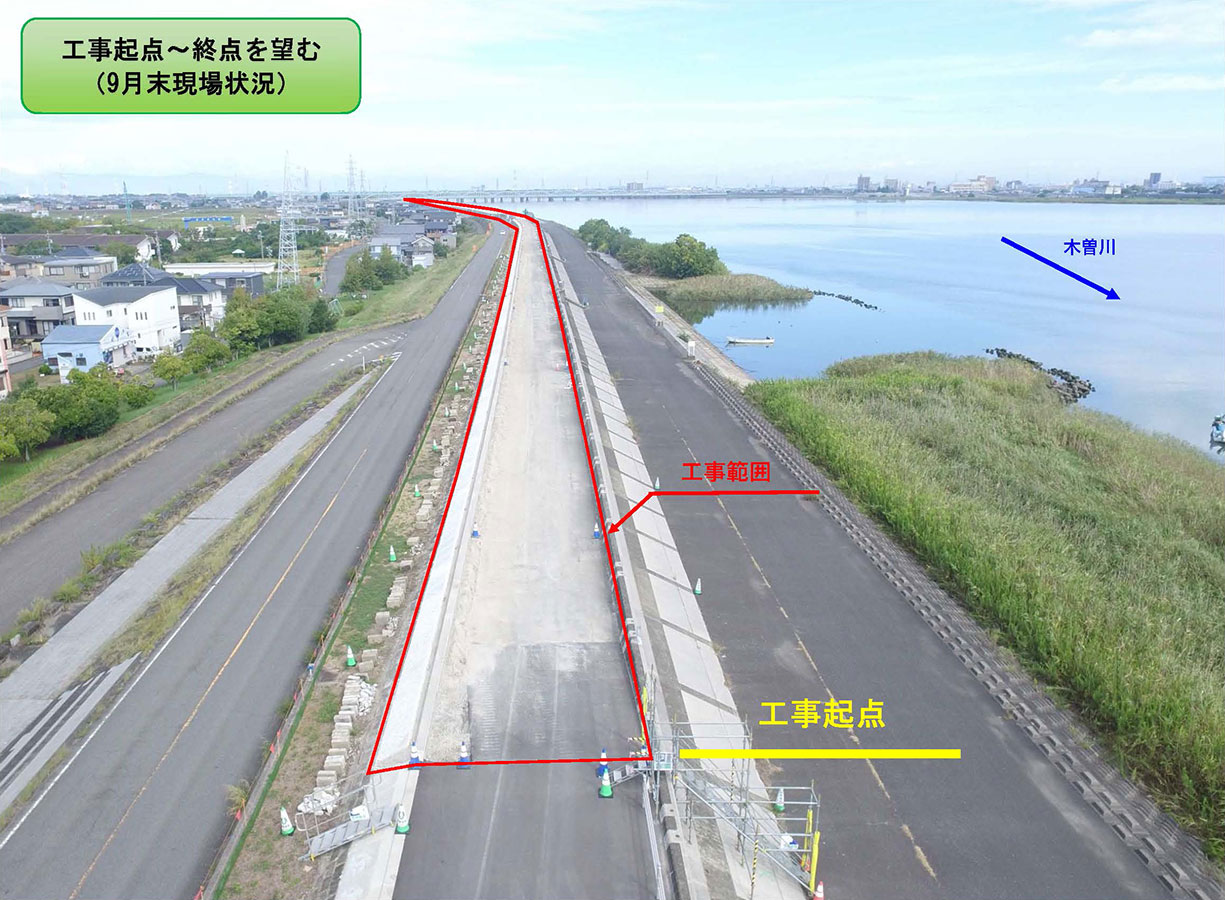

さて現場の状況ですが、工事延長約1500mのうち工事終点側から約1200m構造物を撤去し、堤防嵩上げに伴う縦帯コンクリートを約1000m、大型ブロックを約800m2施工完了しています。9月は引き続き、縦帯コンクリート及び裏法部の大型ブロックの施工を行い、9月末頃には大型ブロックの施工を完了予定としています。
資材を運搬する大型車両が運行するため、近隣の皆様には何かとご迷惑をお掛けいたしますが、安全第一に工事を進めていきますので、ご理解とご協力をお願い申しあげます。

令和7年9月29日

木曽川東殿名高潮堤防嵩上工事 木曽川東殿名高潮堤防嵩上工事

【10月度】
秋冷の侯、夏が終わり秋の涼しさを感じる季節となりましたが、皆様いかがお過ごしですか。
平素より、国土交通省の河川事業にご理解とご協力を賜り誠にありがとうございます。

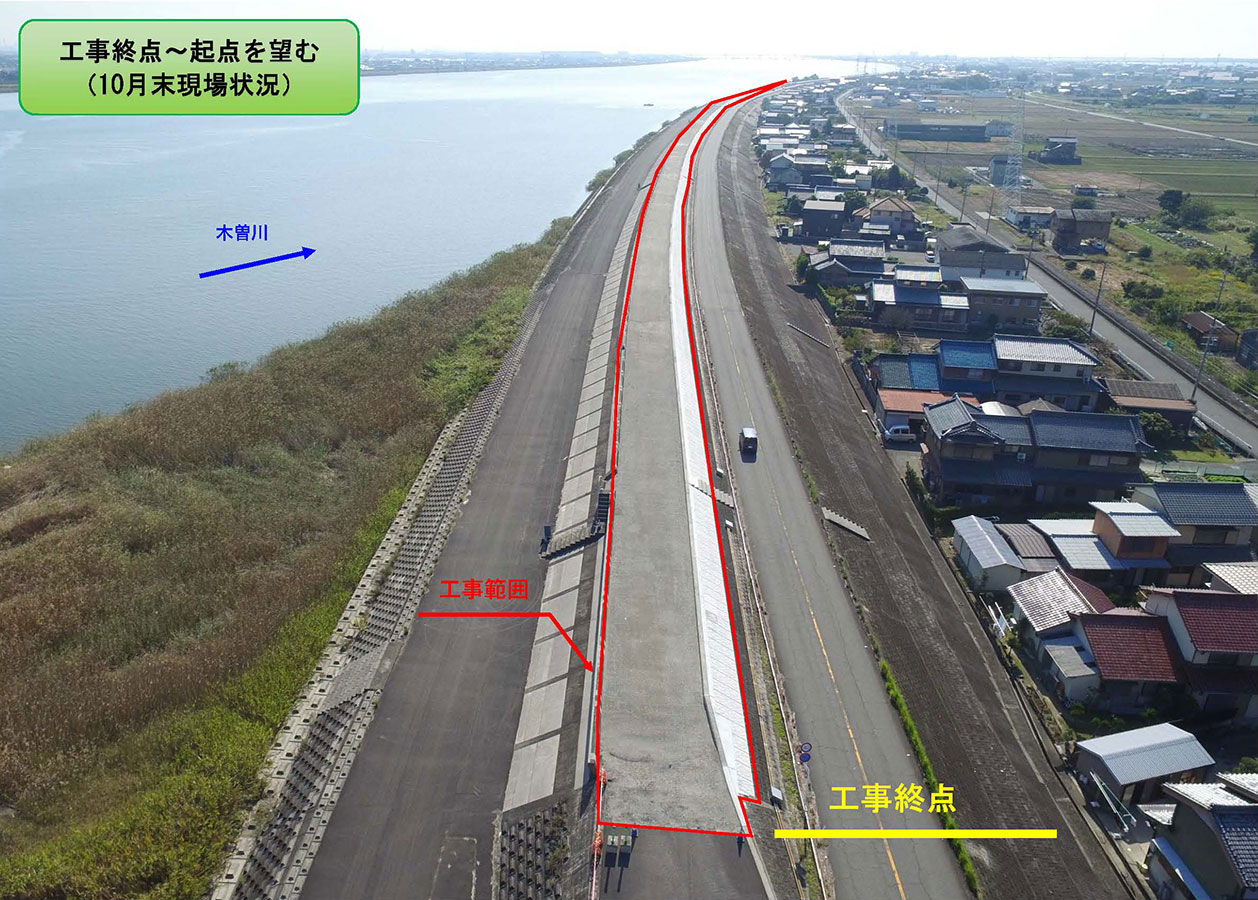

さて現場の状況ですが、工事延長約1500mの嵩上げに伴う縦帯コンクリート・大型ブロックの施工を完了しています。

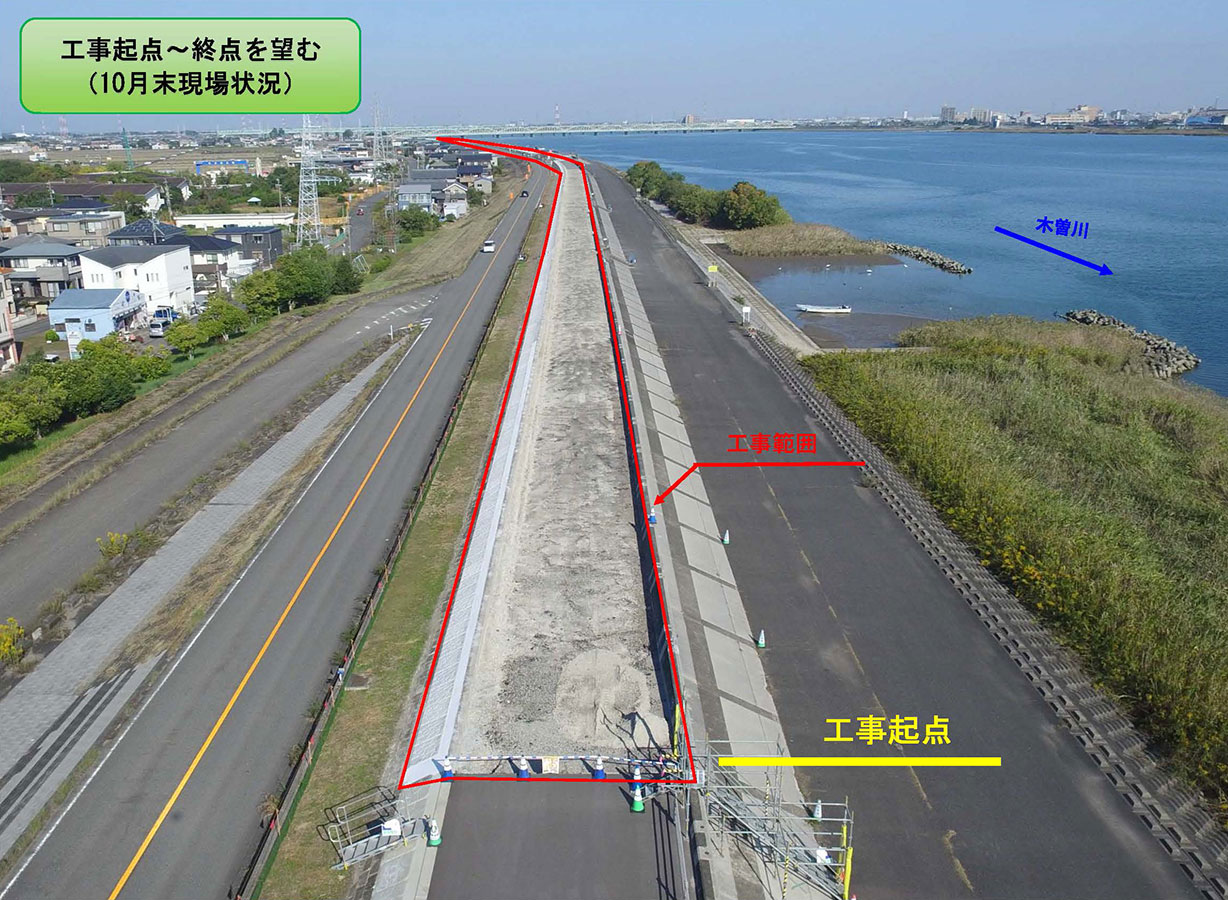

10月より天端被覆舗装の撤去及び嵩上げ盛土を順次施工する予定です。

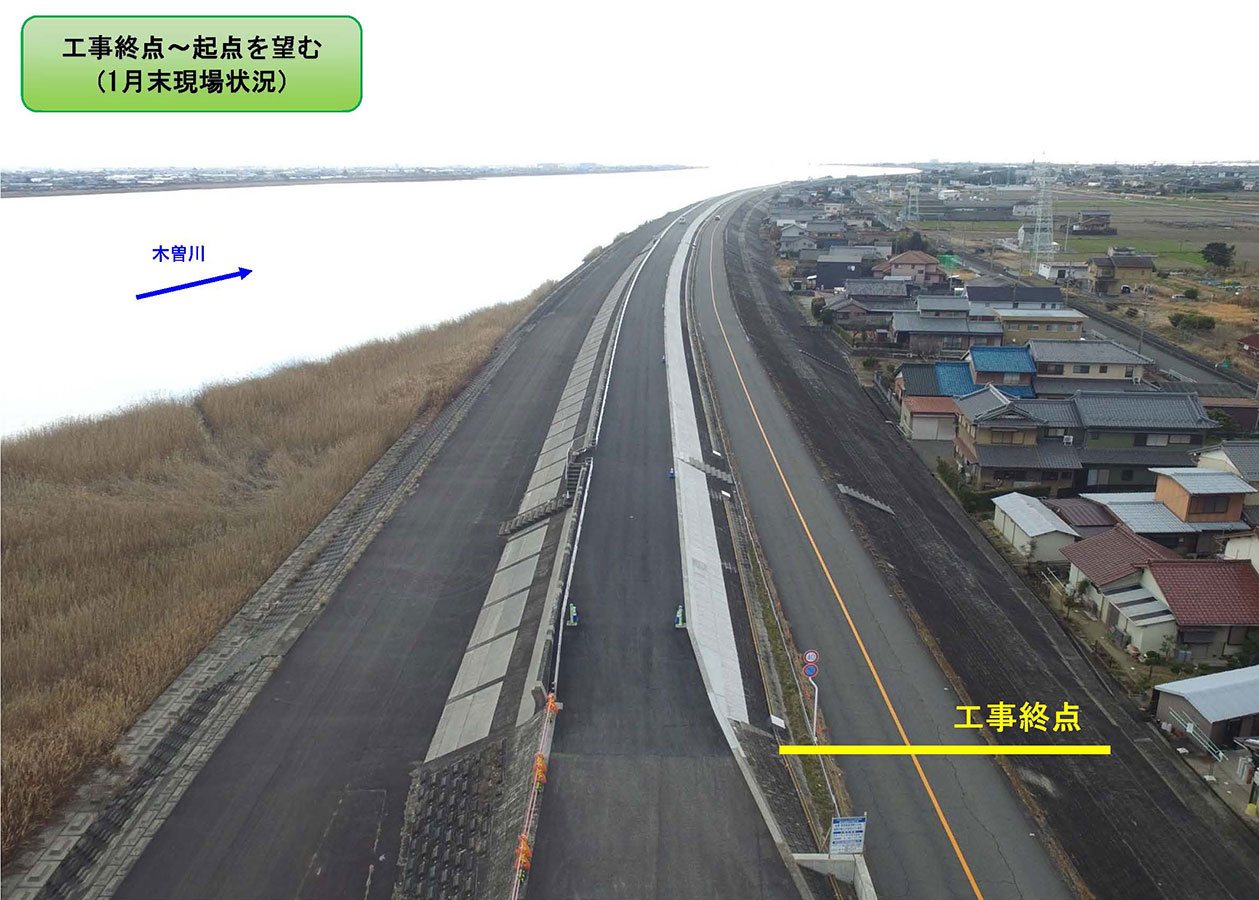

資材を運搬する大型車両が運行するため、近隣の皆様には何かとご迷惑をお掛けいたしますが、安全第一に工事を進めていきますので、ご理解とご協力をお願い申しあげます。
