施 工 中 案 件

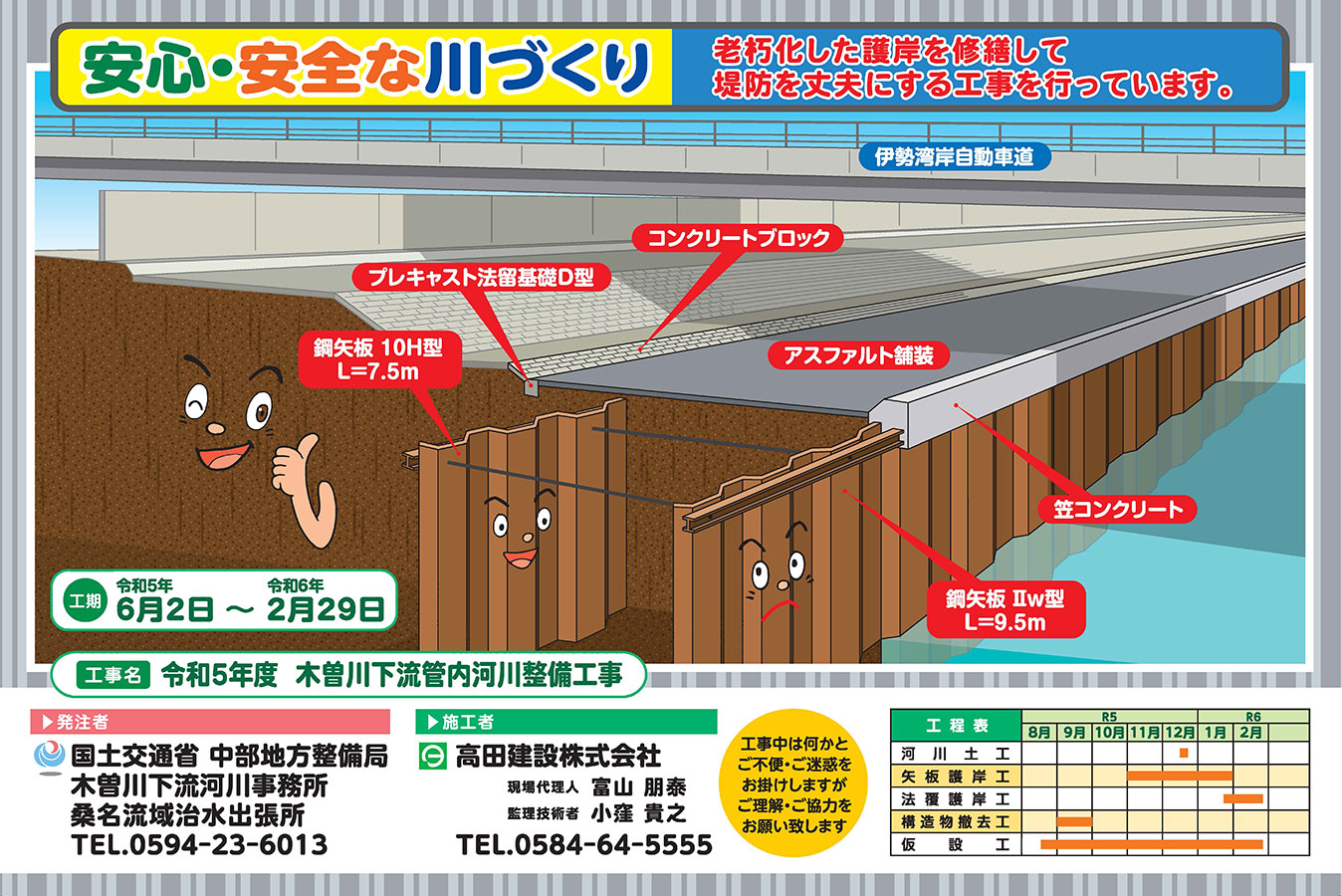

令和5年度 木曽川下流管内河川整備工事
【お知らせ】
暑かった夏も終わり、朝夕が寒く感じる季節となりました。

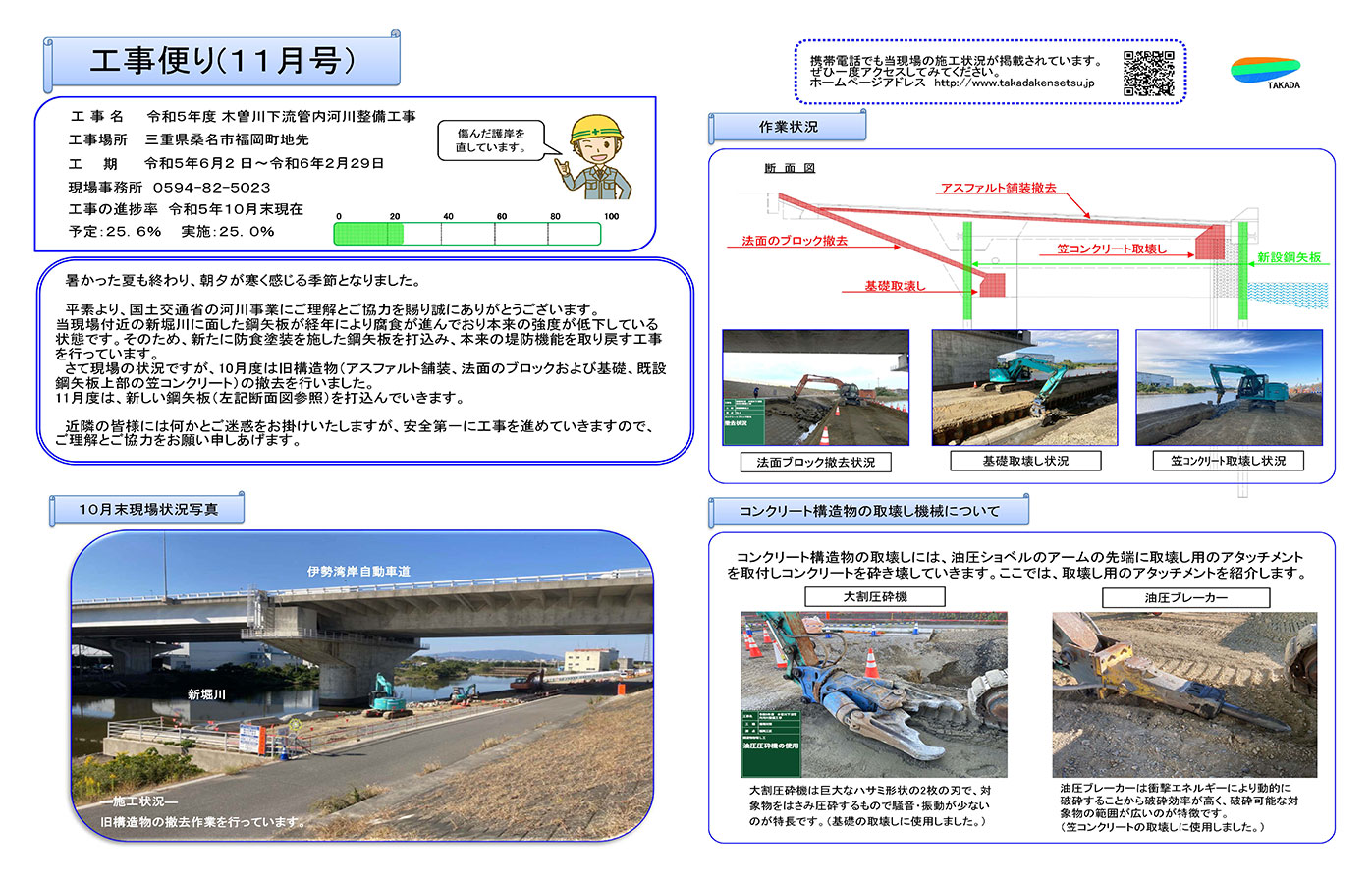

当現場付近の新堀川に面した鋼矢板が経年により腐食が進んでおり本来の強度が低下している状態です。そのため、新たに防食塗装を施した鋼矢板を打込み、本来の堤防機能を取り戻す工事を行っています。

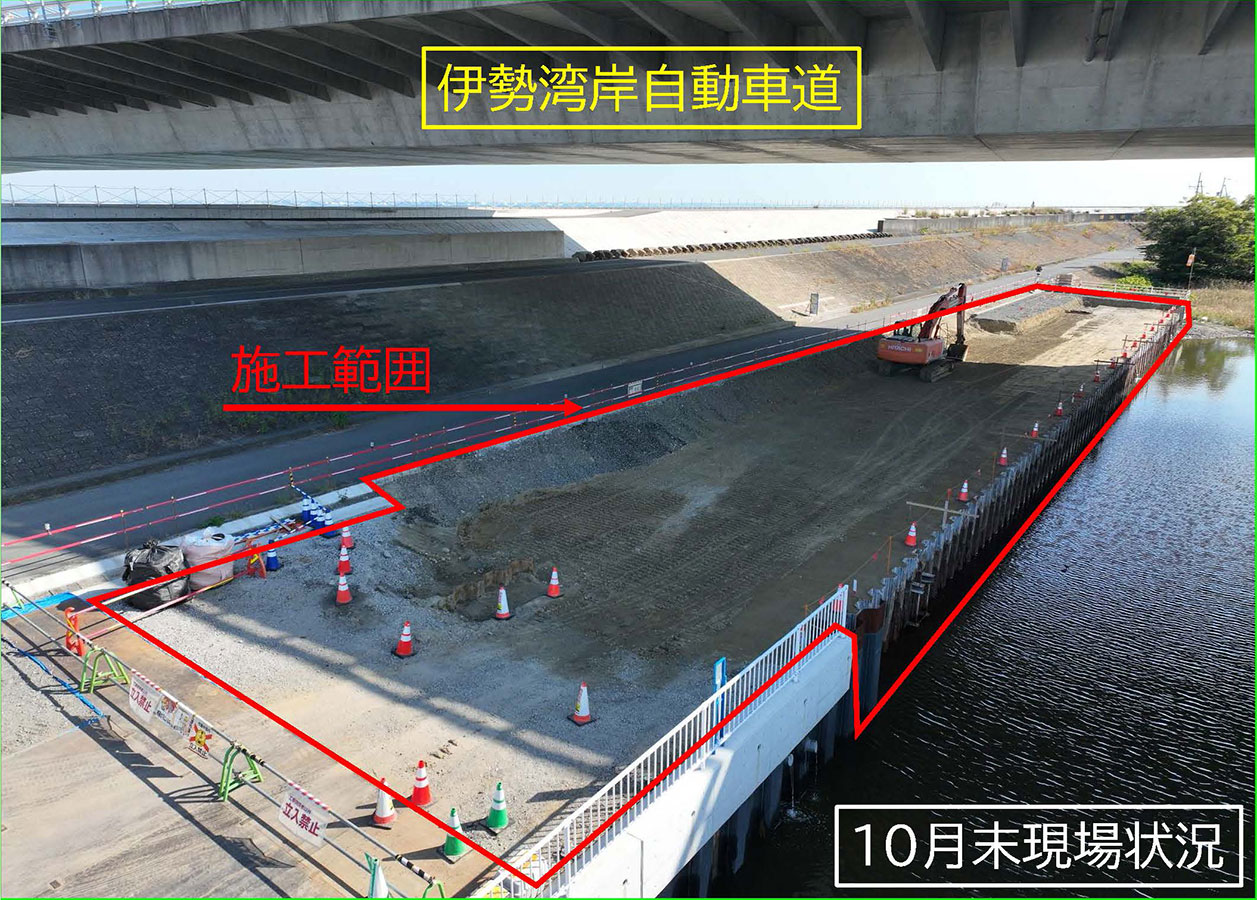

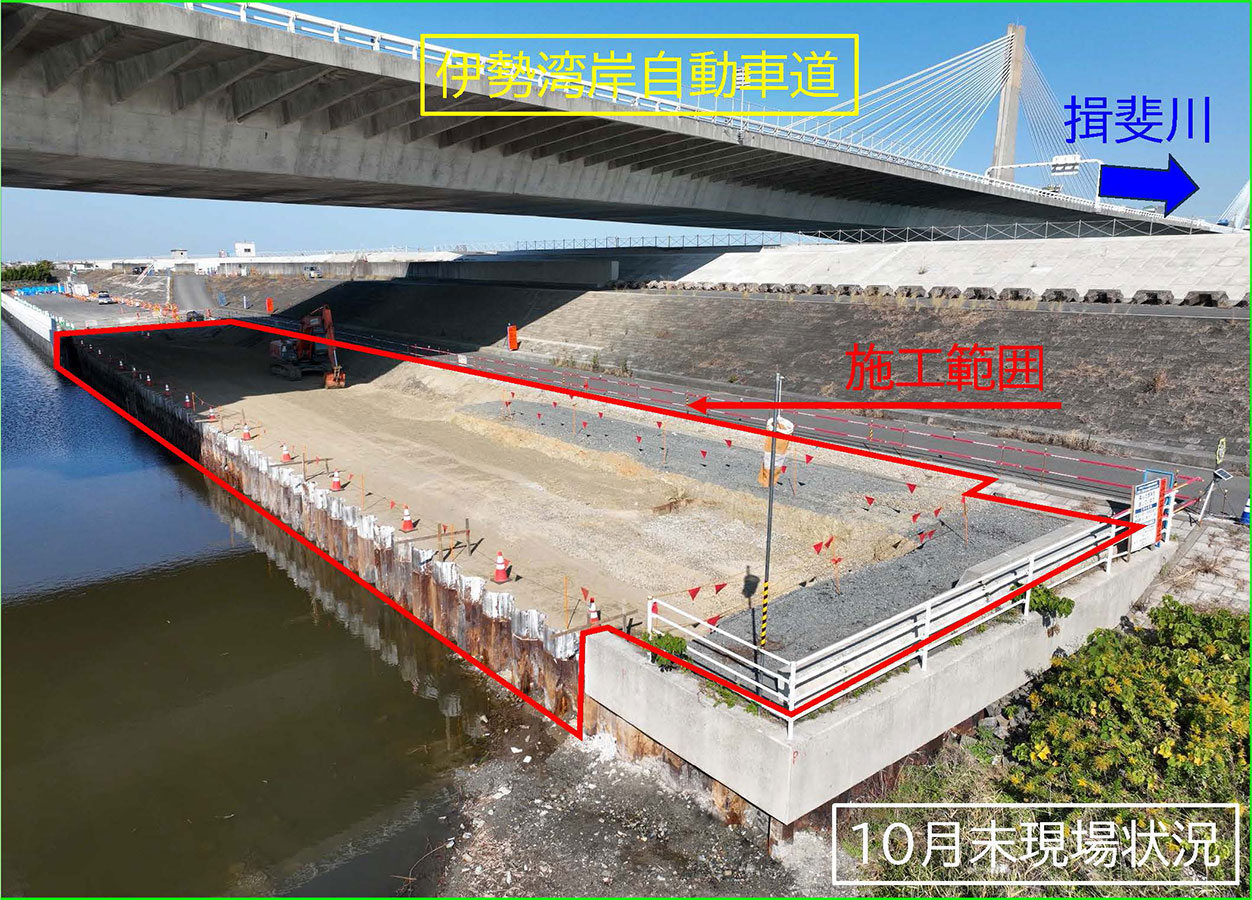

さて現場の状況ですが、10月度は旧構造物(アスファルト舗装、法面のブロックおよび基礎、既設鋼矢板上部の笠コンクリート)の撤去を行いました。
11月度は、新しい鋼矢板(左記断面図参照)を打込んでいきます。
近隣の皆様には何かとご迷惑をお掛けいたしますが、安全第一に工事を進めていきますので、ご理解とご協力をお願い申しあげます。
【お知らせ】
早いもので、もう師走・・・本格的な冬の到来を迎え、寒さがひとしお身にしみる頃となりました。

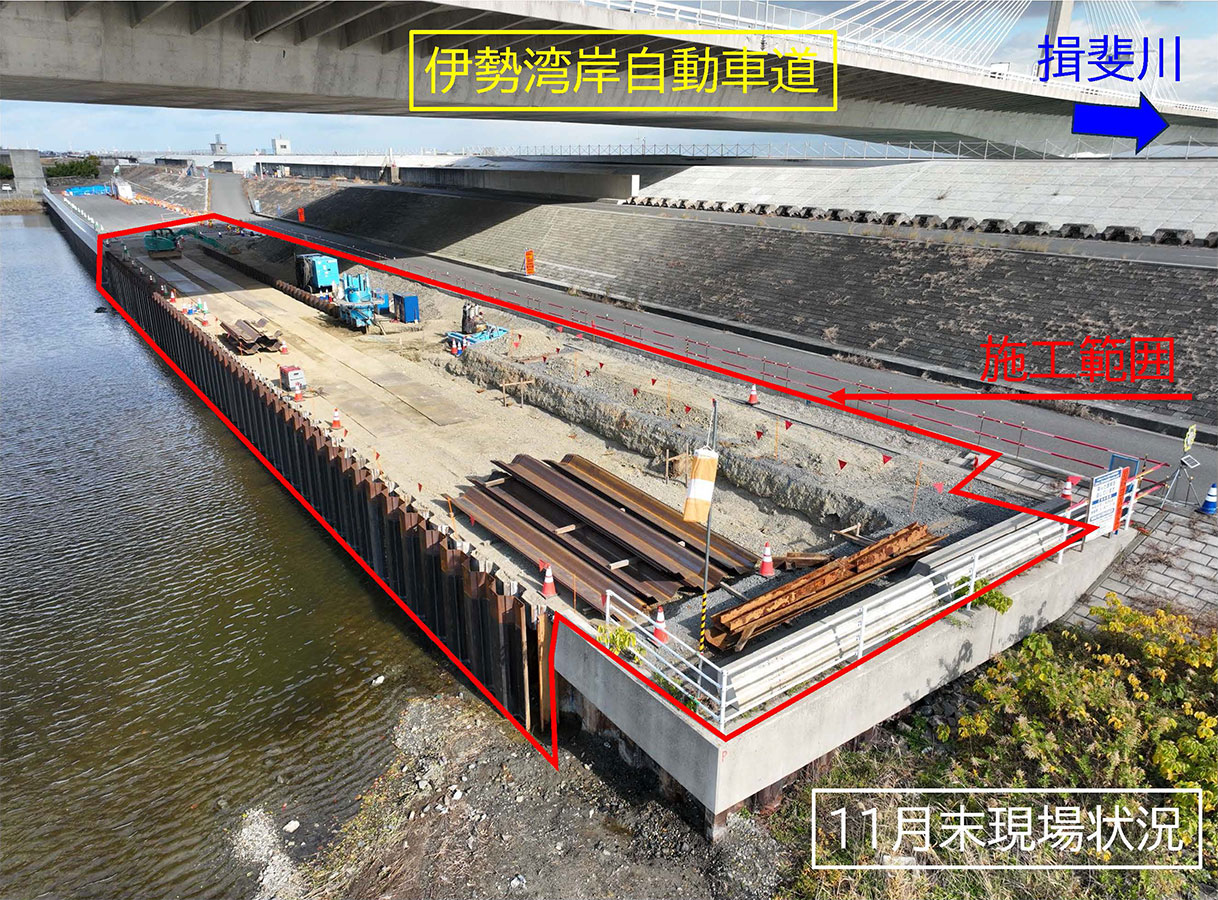

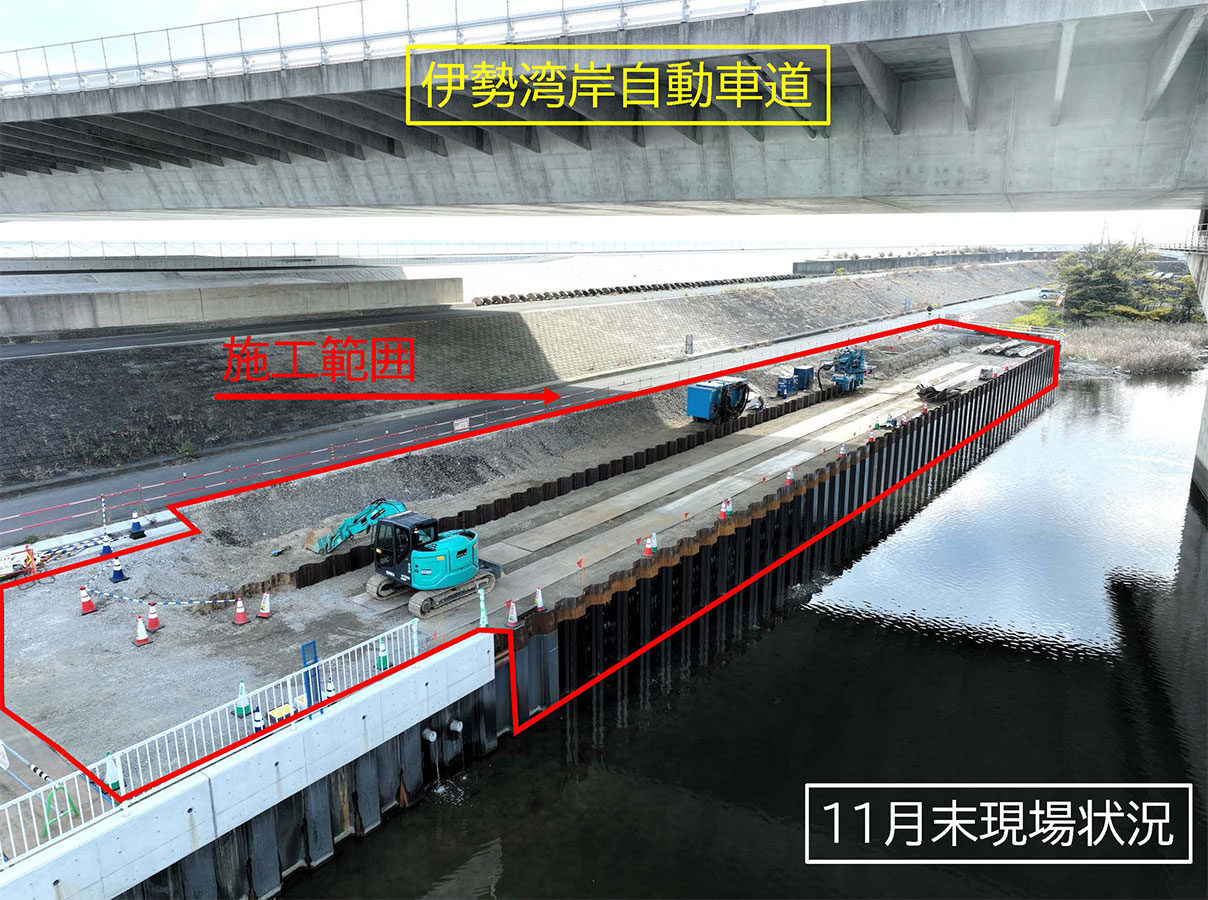

さて現場の状況ですが、11月上旬より鋼矢板の打込み作業に着手し、11月下旬に完了予定となっております。矢板打込み作業はこの工事の肝となる作業であるため、細心の注意を払って作業を行ってまいりました。

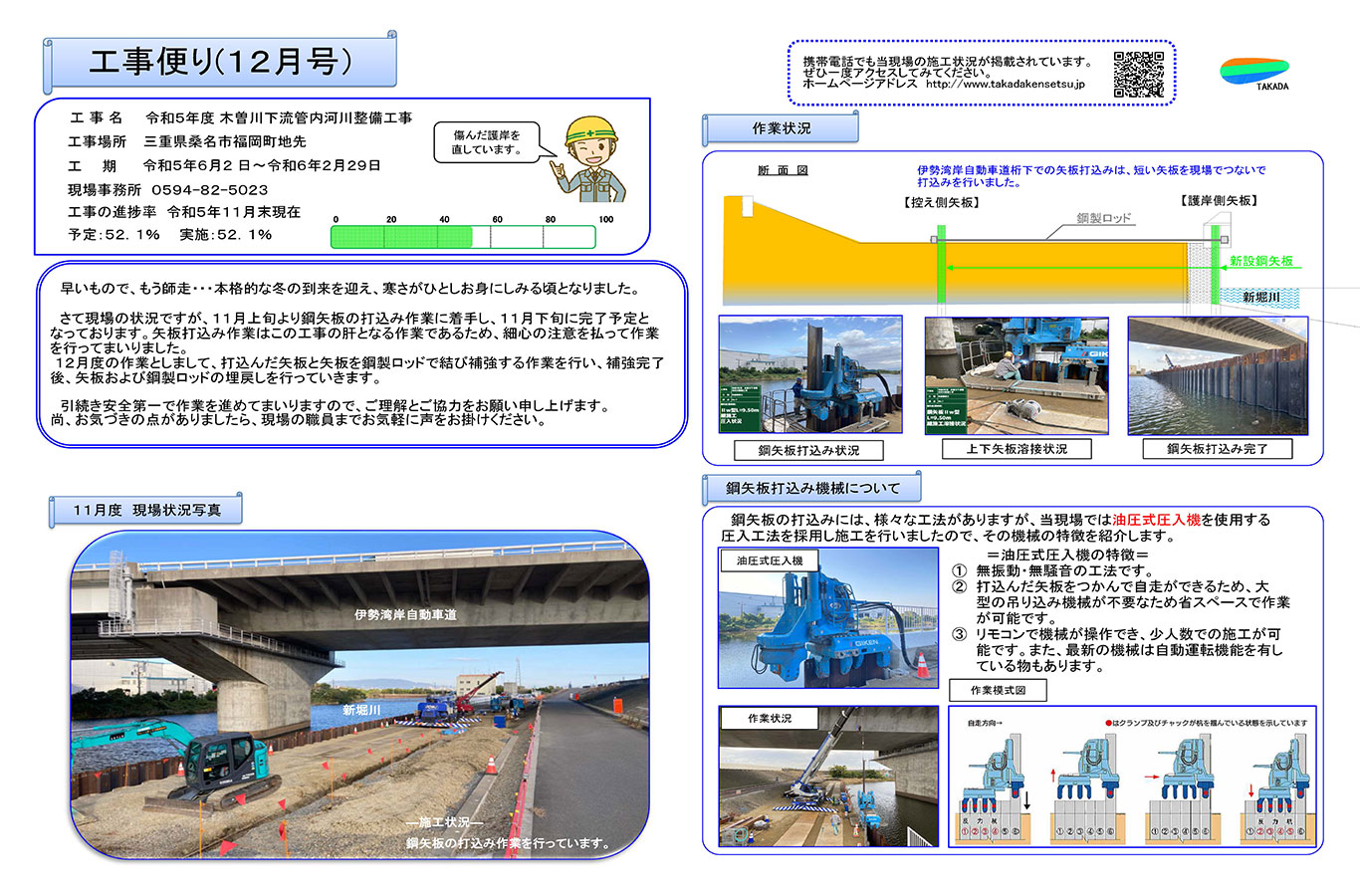

12月度の作業としまして、打込んだ矢板と矢板を鋼製ロッドで結び補強する作業を行い、補強完了後、矢板および鋼製ロッドの埋戻しを行っていきます。
引続き安全第一で作業を進めてまいりますので、ご理解とご協力をお願い申し上げます。
尚、お気づきの点がありましたら、現場の職員までお気軽に声をお掛けください。
【お知らせ】
新年、明けましておめでとうございます。年が明け、厳しい寒さのなかにも清々しさが感じられるこのごろです。
現場の進捗状況ですが、12月初旬に鋼矢板の打設作業が完了し、地下水排水管の設置、護岸側の矢板と既設矢板の間の盛土、鋼製ロッドの設置まで完了しました。1月度は笠コンクリートの作業、道路側法面の平ブロック張の作業を進めてまいります。
旧年中は、多数の工事車両通行等で、近隣の皆様方にはご迷惑をお掛けしましたが、最後まで安全第一で工事を進めてまいりたいと思いますので、ご理解とご協力をお願い申しあげます。
尚、お気づきの点がありましたら、現場の職員までお気軽に声をお掛け下さい。
【お知らせ】
寒い日がまだまだ続いておりますが、日差しにはかすかな春の訪れを感じられる日も増えてまいりました。
現場の進捗状況ですが、12月末に鋼製ロッドが完了し、埋戻し作業を行いました。
新年を迎えてからは、新堀川の笠コンクリートの型枠作業→コンクリート打設作業が完了し、1月下旬までコンクリートが所定の強度が出るまで安静状態を保ちます。
堤防側では、基礎の据付、コンクリートブロックの据付が完了予定です。
2月度は、所定の高さまで埋戻しを行い、アスファルト舗装を施工していきます。
旧年中は、多数の工事車両通行等で、近隣の皆様方にはご迷惑をお掛けしましたが、最後まで安全第一で工事を進めてまいりたいと思いますので、ご理解とご協力をお願い申しあげ
ます。
