施 工 中 案 件

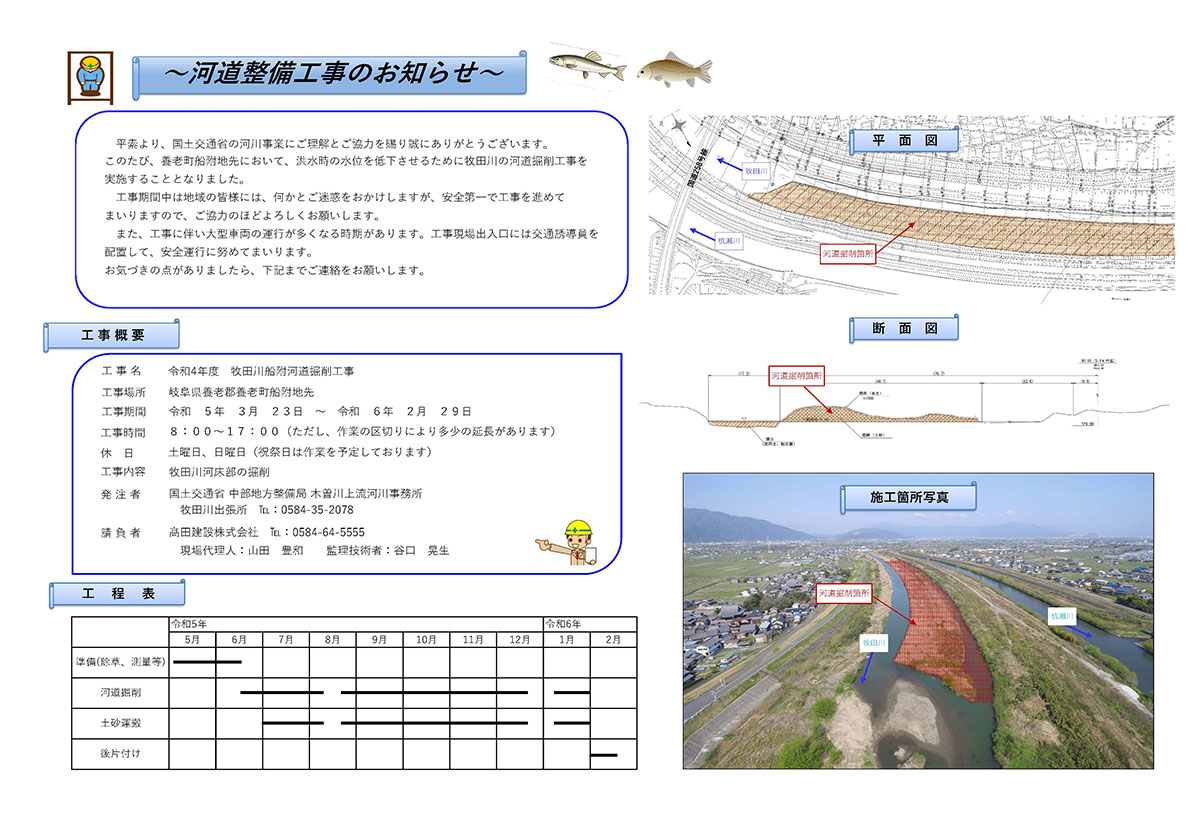

令和4年度 牧田川船附河道掘削工事

牧田川船附河道掘削工事

概要

発注者:国土交通省 中部地方整備局
     木曽川上流河川事務所
工事名:令和4年度 牧田川船附河道掘削工事
工事場所:岐阜県養老郡養老町船附地先
工期:令和5年3月23日~令和6年2月29日
工事担当者:
現場代理人 山田 豊和   監理技術者 谷口 晃生

令和5年5月19日

牧田川船附河道掘削工事

【お知らせ】
この度、養老町船附地先におきまして、洪水時の水位低下を目的とした河道掘削工事を行うこととなりました。
近隣の皆様には何かとご迷惑をおかけいたしますが、安全第一に工事を進めてまいりますので、ご理解とご協力をお願い申し上げます。

なお、本工事でお気付きの点、不明な点がありましたらご連絡願います。

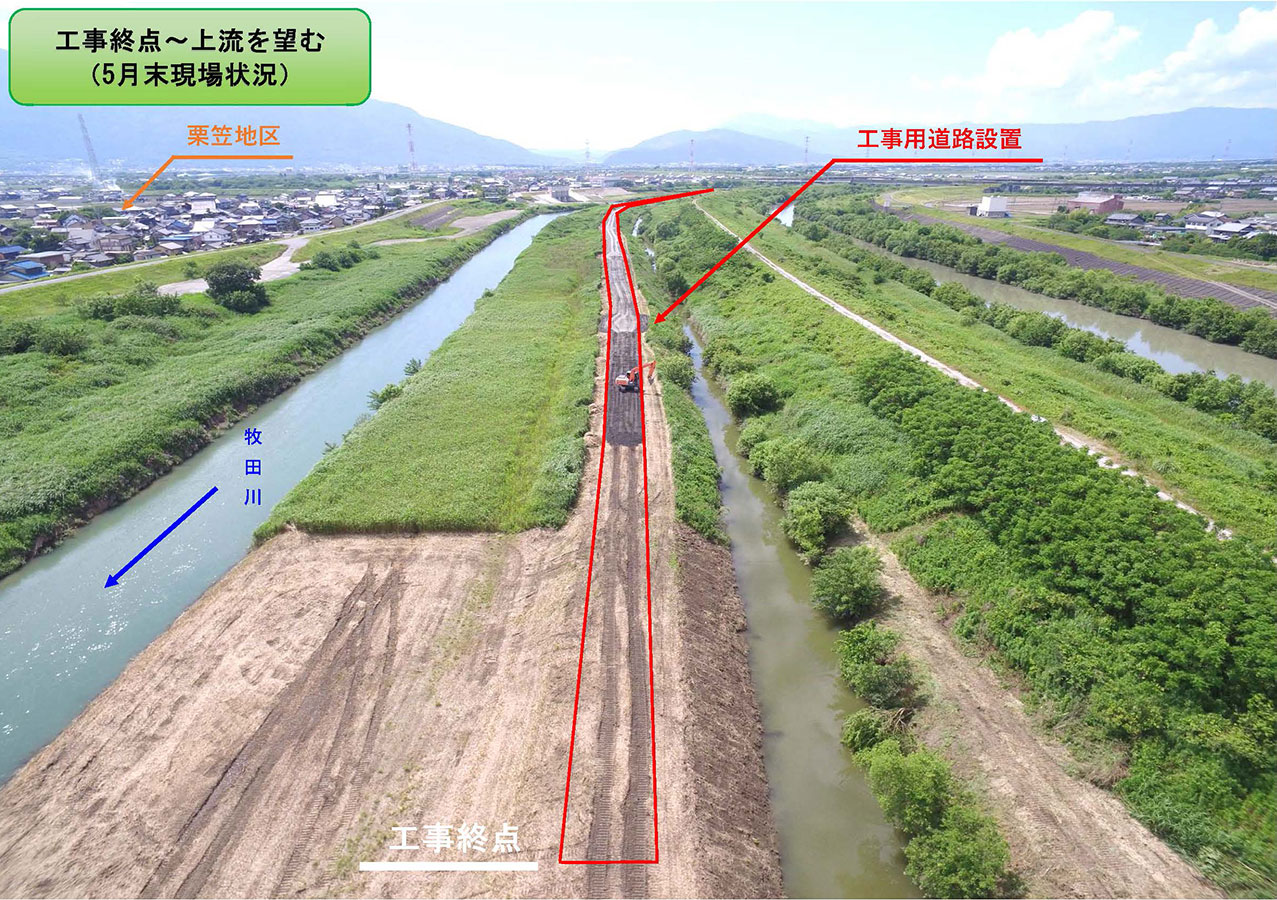

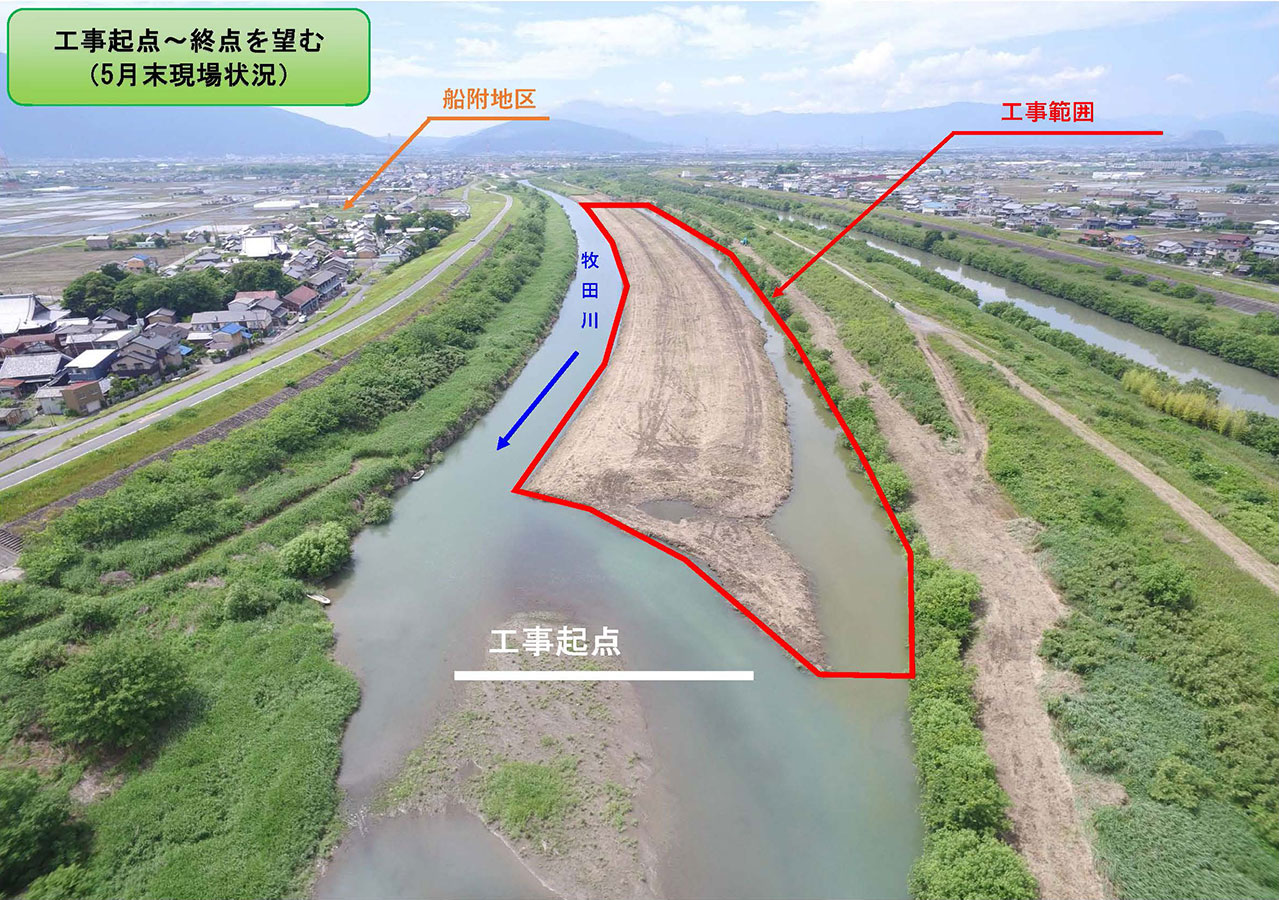

令和5年6月7日

牧田川船附河道掘削工事 牧田川船附河道掘削工事

【6月度】
梅雨の候、五月雨の中にも初夏の気配が漂うようになりましたが、いかがお過ごしでしょうか。
平素より、国土交通省の河川事業にご理解とご協力を賜り誠にありがとうございます。
さて現場の状況ですが、5月中旬より本工事の土砂掘削を行うための工事用道路設置及び工事範囲の支障となる除草・伐採に着手しました。
現在施工中ではありますが、6月は引続き、除草・伐採を行う予定です。工事用道路については、引続き行いその後、本工事の掘削及び支障となる構造物撤去を行う予定です。
資材を運搬する大型車両が運行するため、近隣の皆様には何かとご迷惑をお掛けいたしますが、安全第一に工事を進めていきますので、ご理解とご協力をお願い申しあげます。

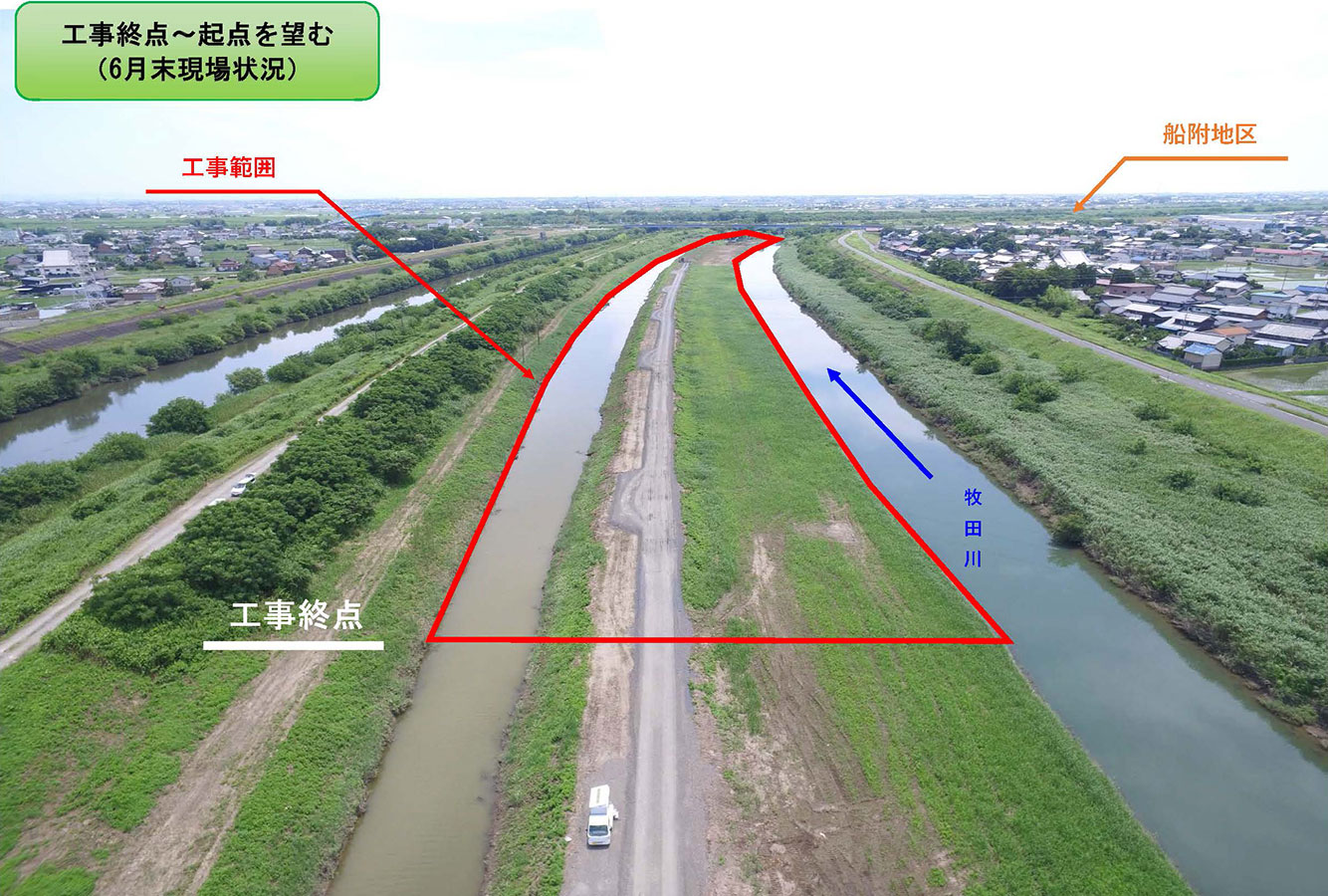

令和5年7月5日

牧田川船附河道掘削工事

【7月度】
向暑の候、日を追うごとに夏らしくなるこの季節、皆様いかがお過ごしですか。
平素より、国土交通省の河川事業にご理解とご協力を賜り誠にありがとうございます。
さて現場の状況ですが、除草・伐採作業を6月上旬に完了し、工事用道路設置を引続き施工を行い7月上旬に完了予定です。7月より本工事施工範囲の土砂を掘削し、安八町への搬出を予定しています。また、今後の掘削に支障となる構造物撤去を7月中旬から行う予定です。
資材を運搬する大型車両が運行するため、近隣の皆様には何かとご迷惑をお掛けいたしますが、安全第一に工事を進めていきますので、ご理解とご協力をお願い申しあげます。

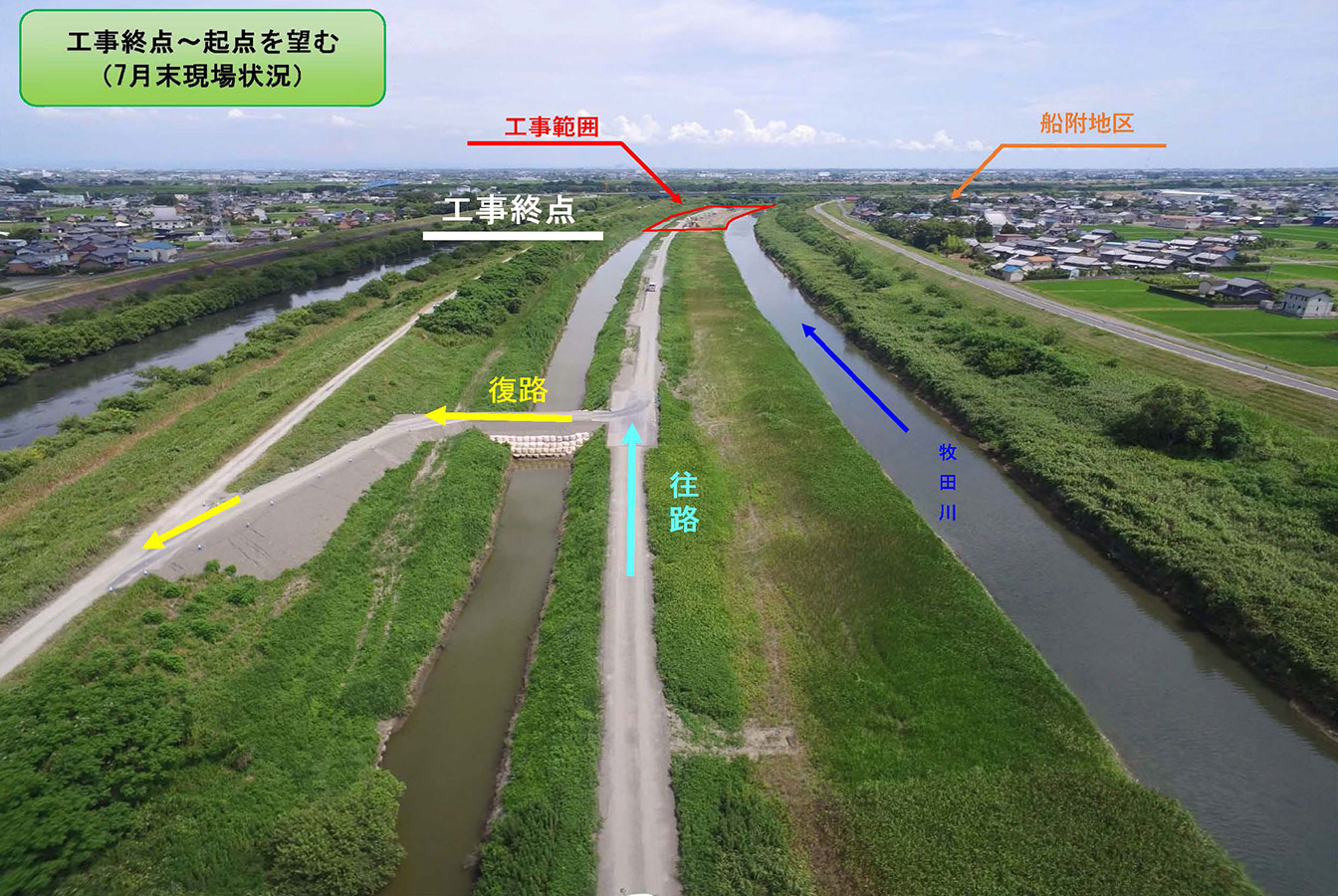

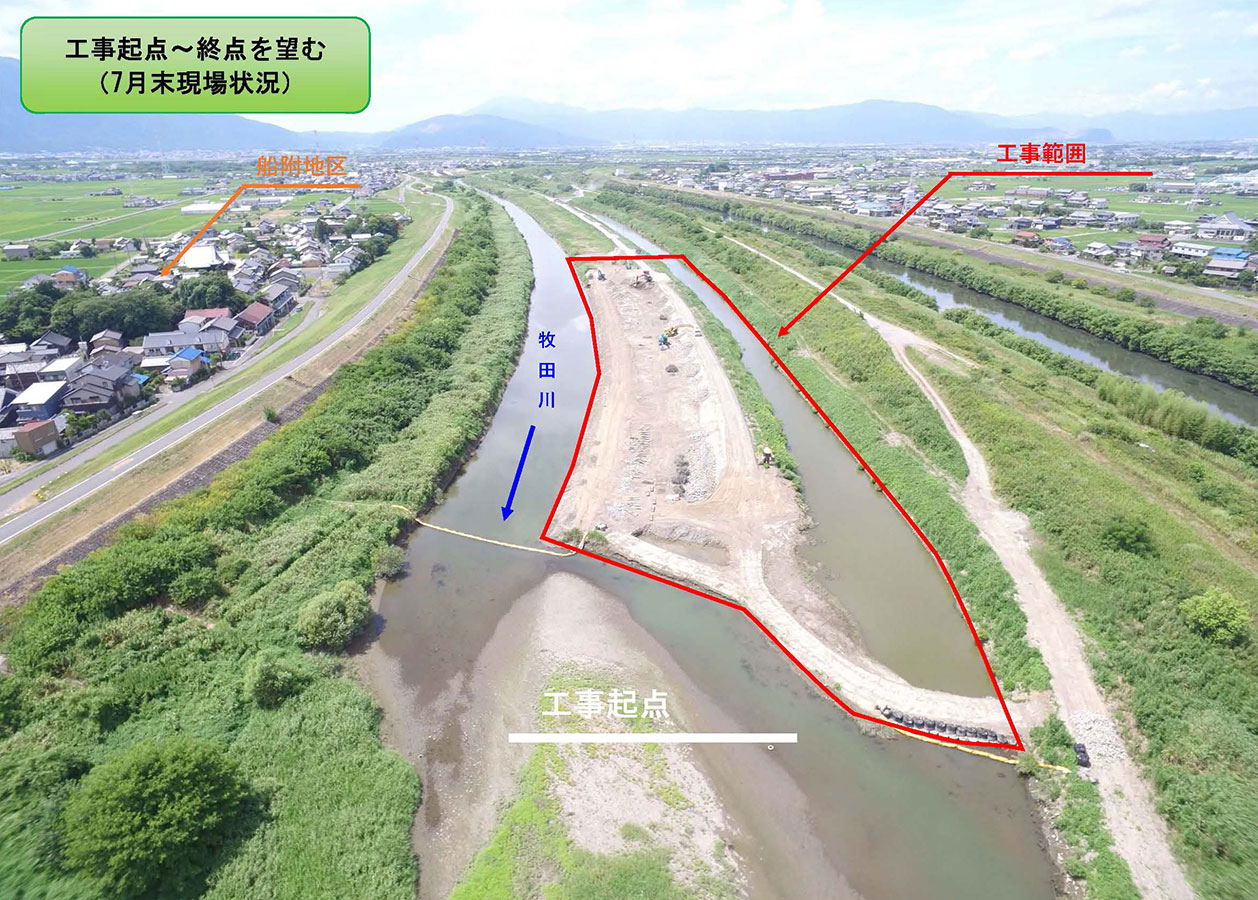

令和5年8月4日

牧田川船附河道掘削工事 牧田川船附河道掘削工事

【8月度】
猛暑の候、今年は昨年と変わらず猛暑が続いておりますが、皆様いかがお過ごしですか。
平素より、国土交通省の河川事業にご理解とご協力を賜り誠にありがとうございます。
さて現場の状況ですが、7月より行っている本工事施工範囲の土砂掘削を引続き予定しています。
また、掘削に支障となる構造物撤去を7月中旬から行い、8月も引き続き撤去していきます。
構造物撤去完了後には、旧河道を盛土予定です。
資材を運搬する大型車両が運行するため、近隣の皆様には何かとご迷惑をお掛けいたしますが、安全第一に工事を進めていきますので、ご理解とご協力をお願い申しあげます。

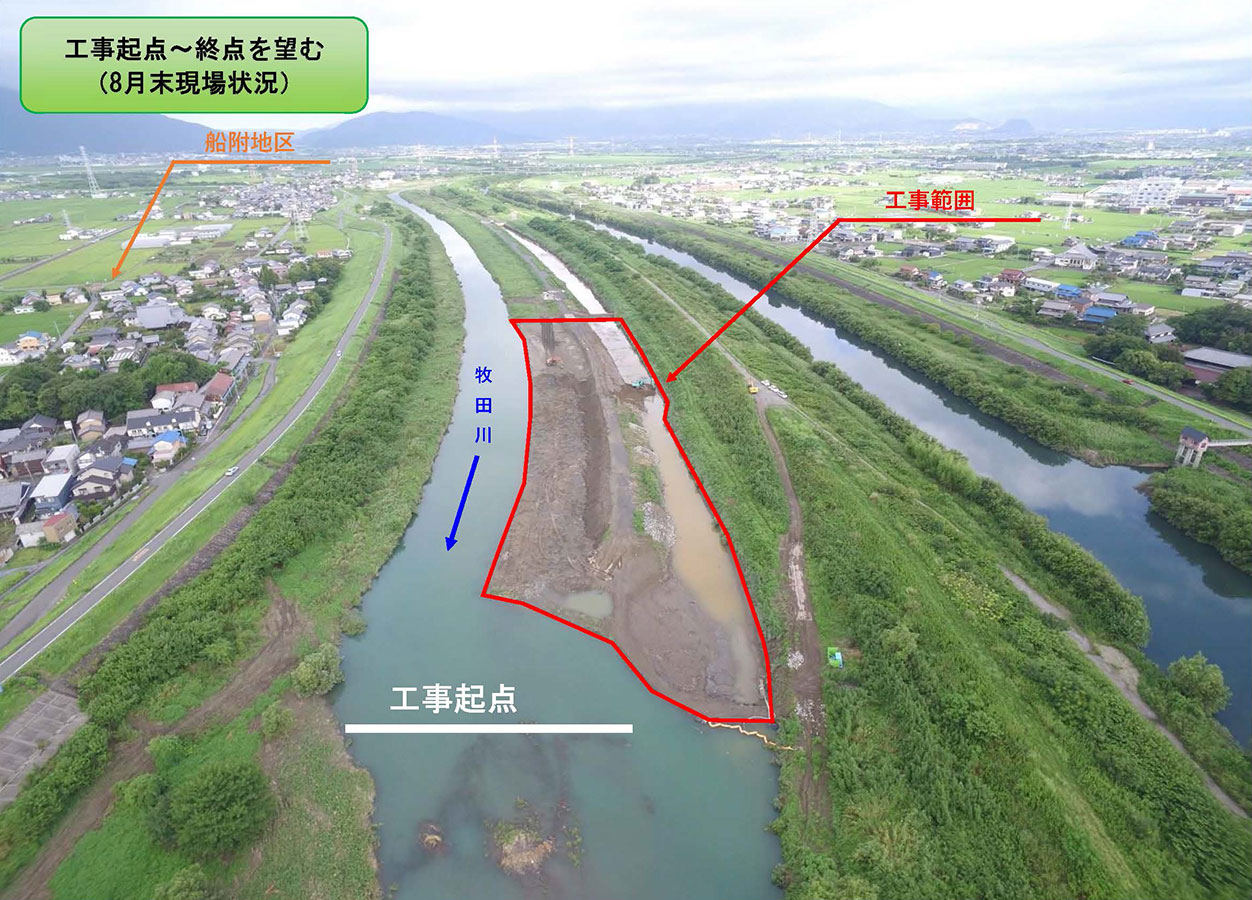

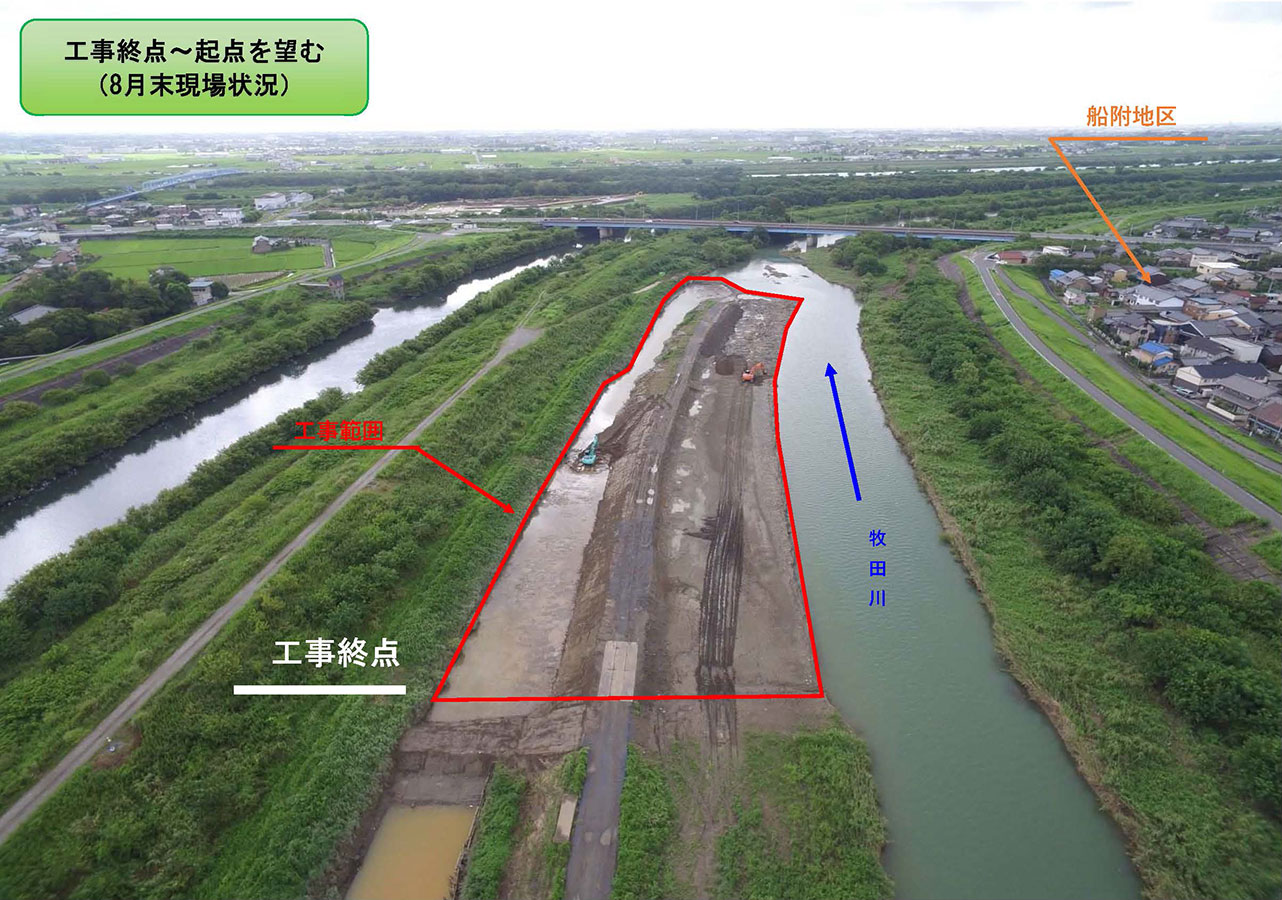

令和5年9月6日

牧田川船附河道掘削工事 牧田川船附河道掘削工事

【9月度】
初秋の候、9月に入りましてもなおお厳しい残暑が続いておりますが、皆さまいかがお過ごしですか。
平素より、国土交通省の河川事業にご理解とご協力を賜り誠にありがとうございます。
さて、現場の状況ですが7月より行っていた構造物撤去を8月上旬に完了し、旧河道の盛土を8月下旬から行っています。
また、9月8日~10月15日までの期間は工事箇所の土砂掘削・土砂運搬を一時中止し、11月上旬より、土砂掘削・土砂運搬を再開いたします。
近隣の皆様には何かとご迷惑をお掛けいたしますが、ご理解とご協力をお願い申し上げます。
